Potek gradnje

SPREMLJAJTE POTEK GRADNJE BEŽIGRAJSKA PETKA

Na spodnjih fotografijah lahko spremljate utrinke z delovišča.

Maj – September 2024

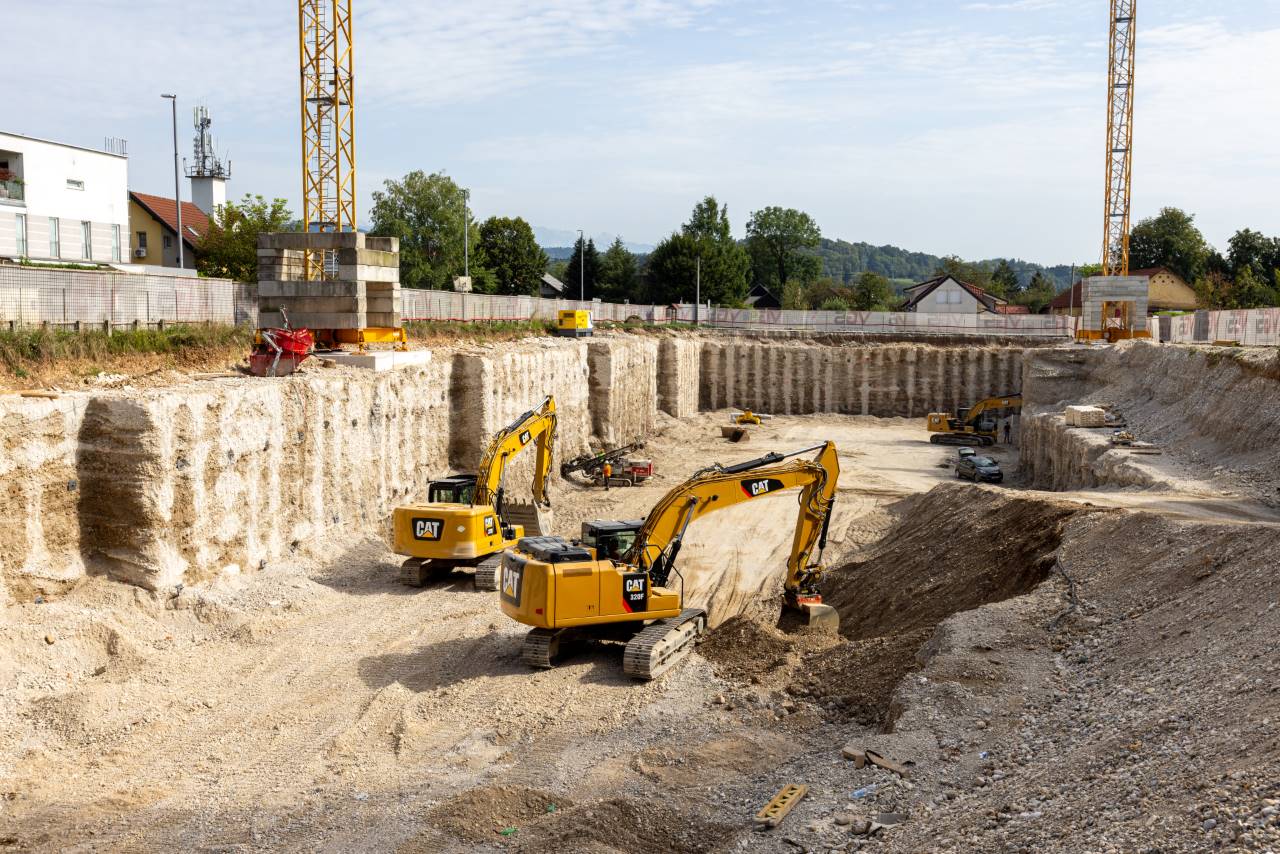

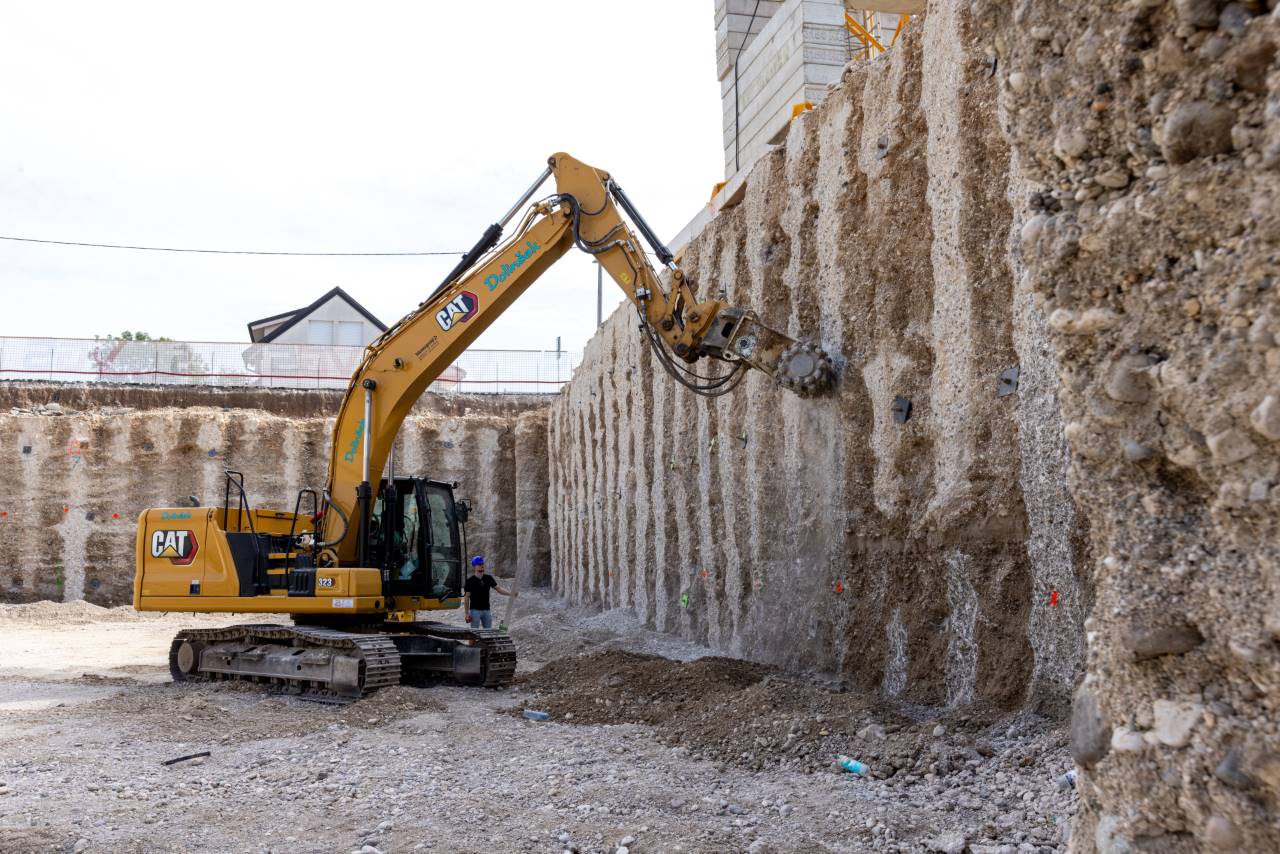

Izvaja se varovanje gradbene jame z izvedbo jet grouting slopov. Sledi izkop gradbene jame v več fazah in izvedba začasnih geotehničnih sider.

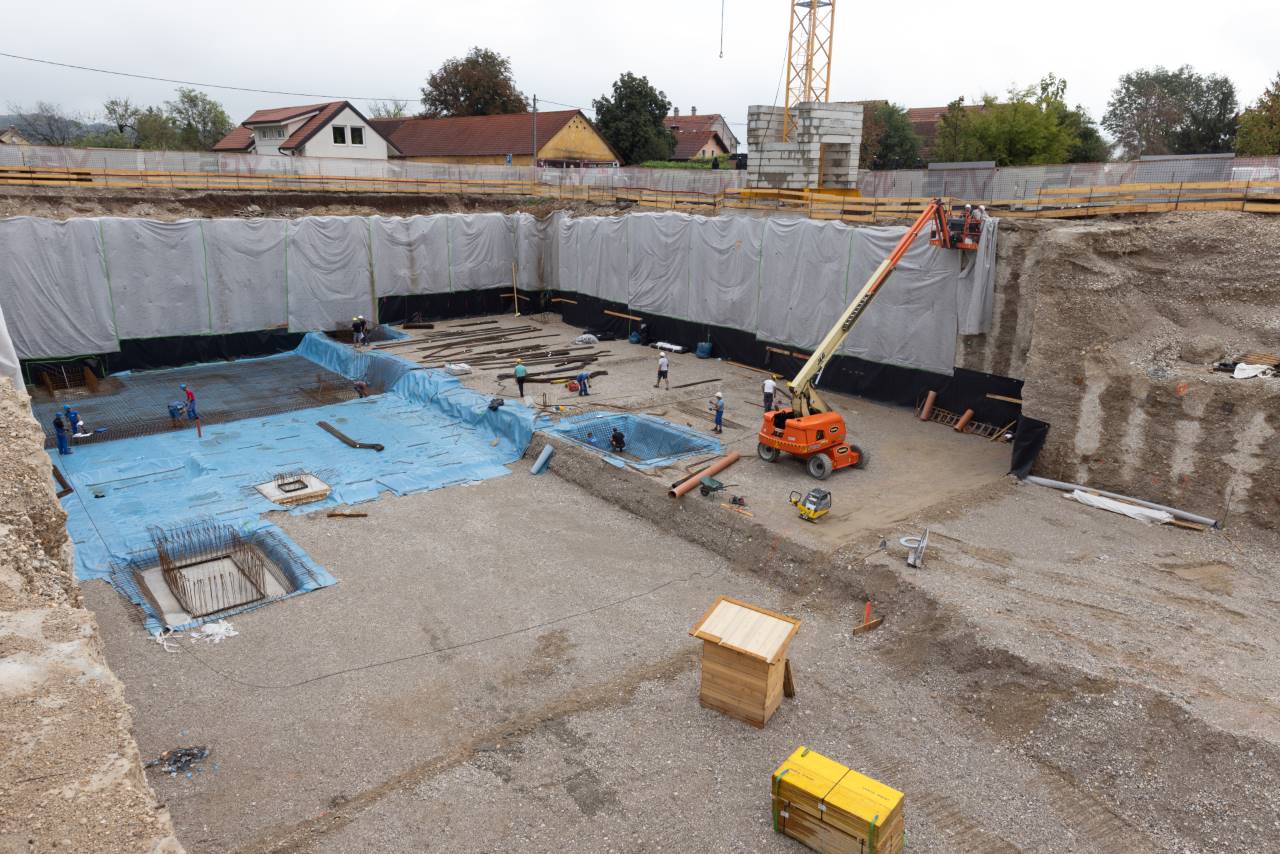

September 2024

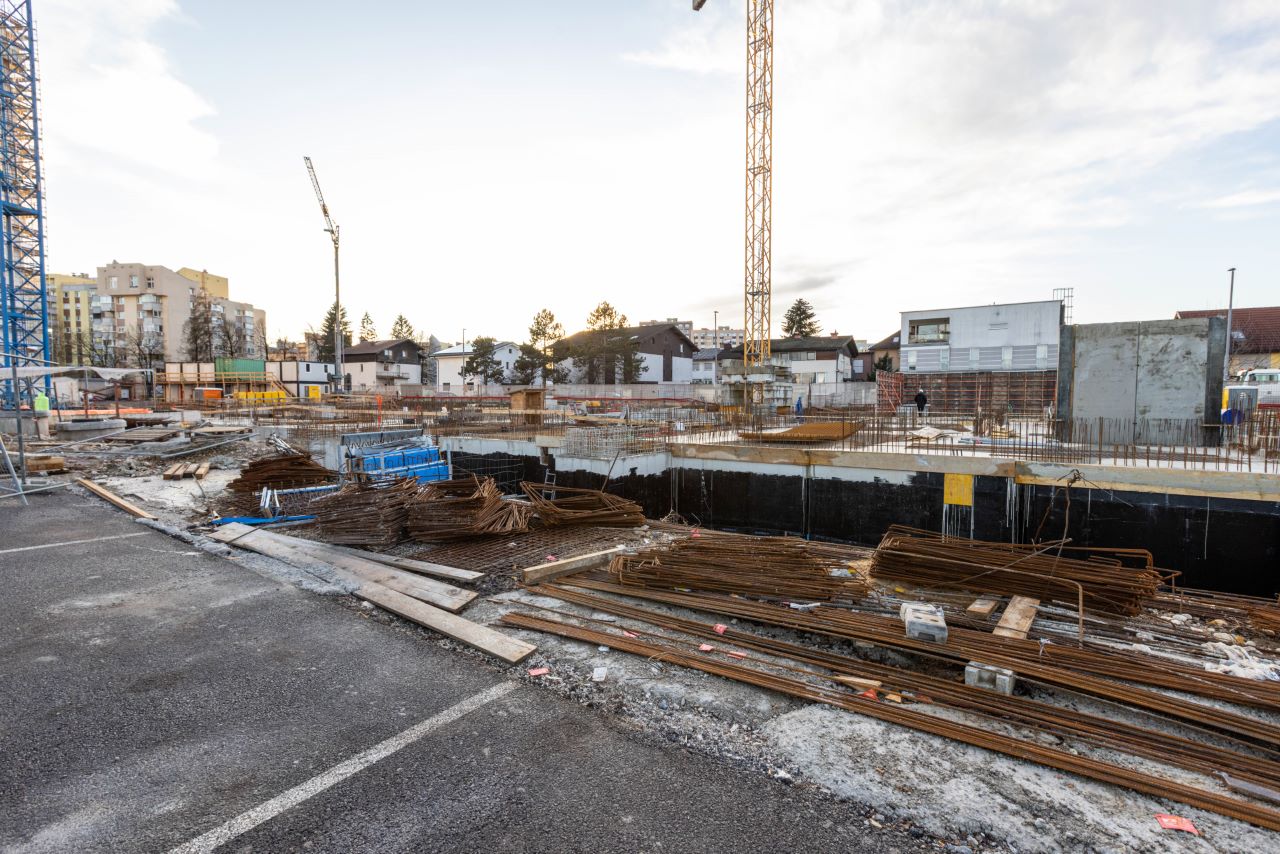

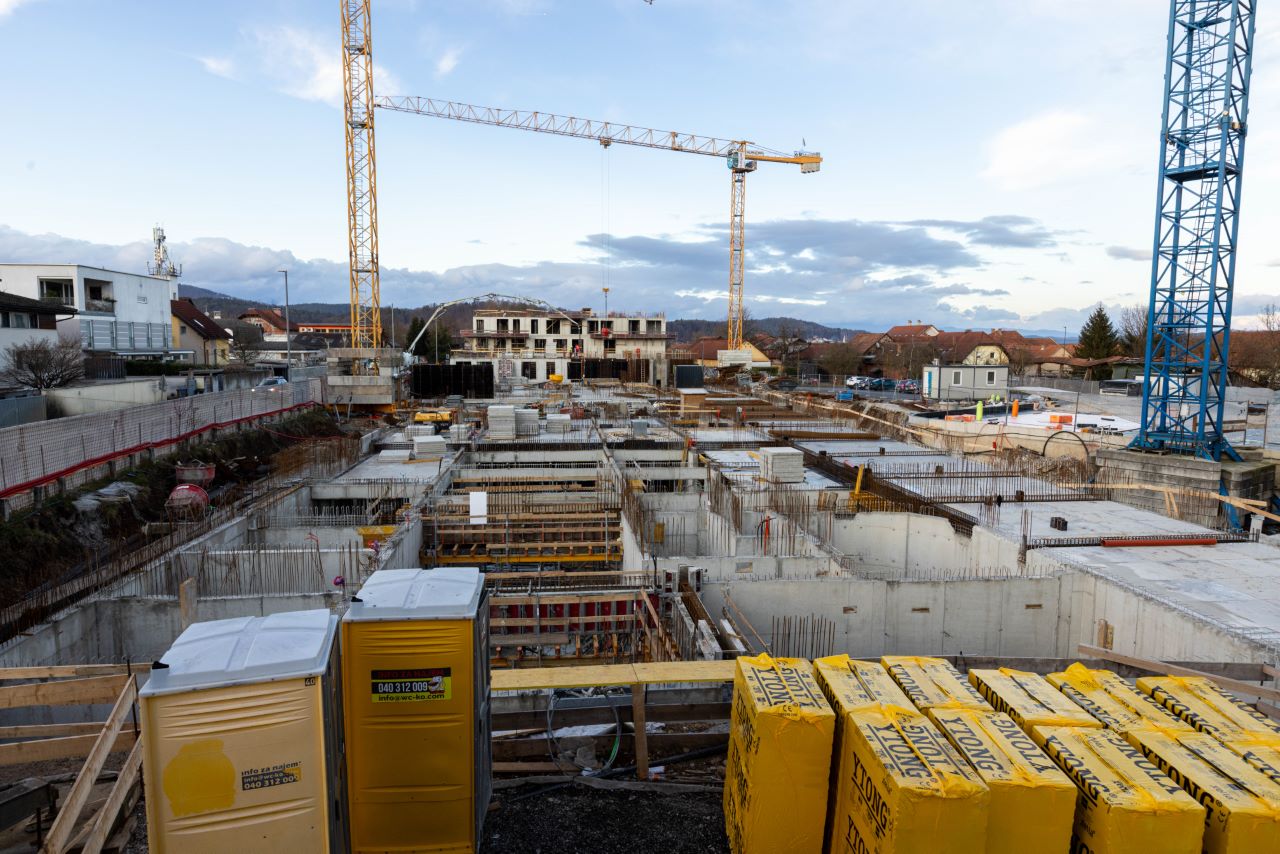

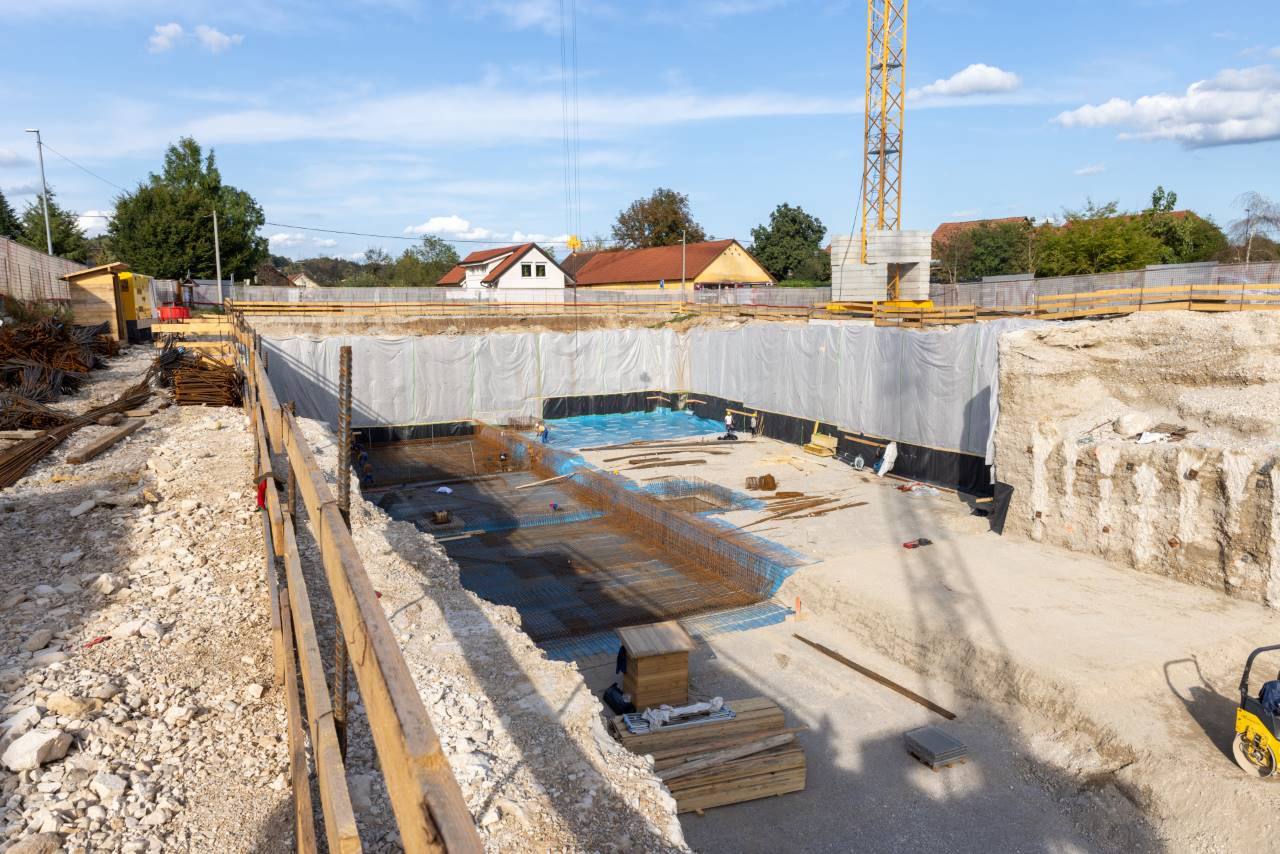

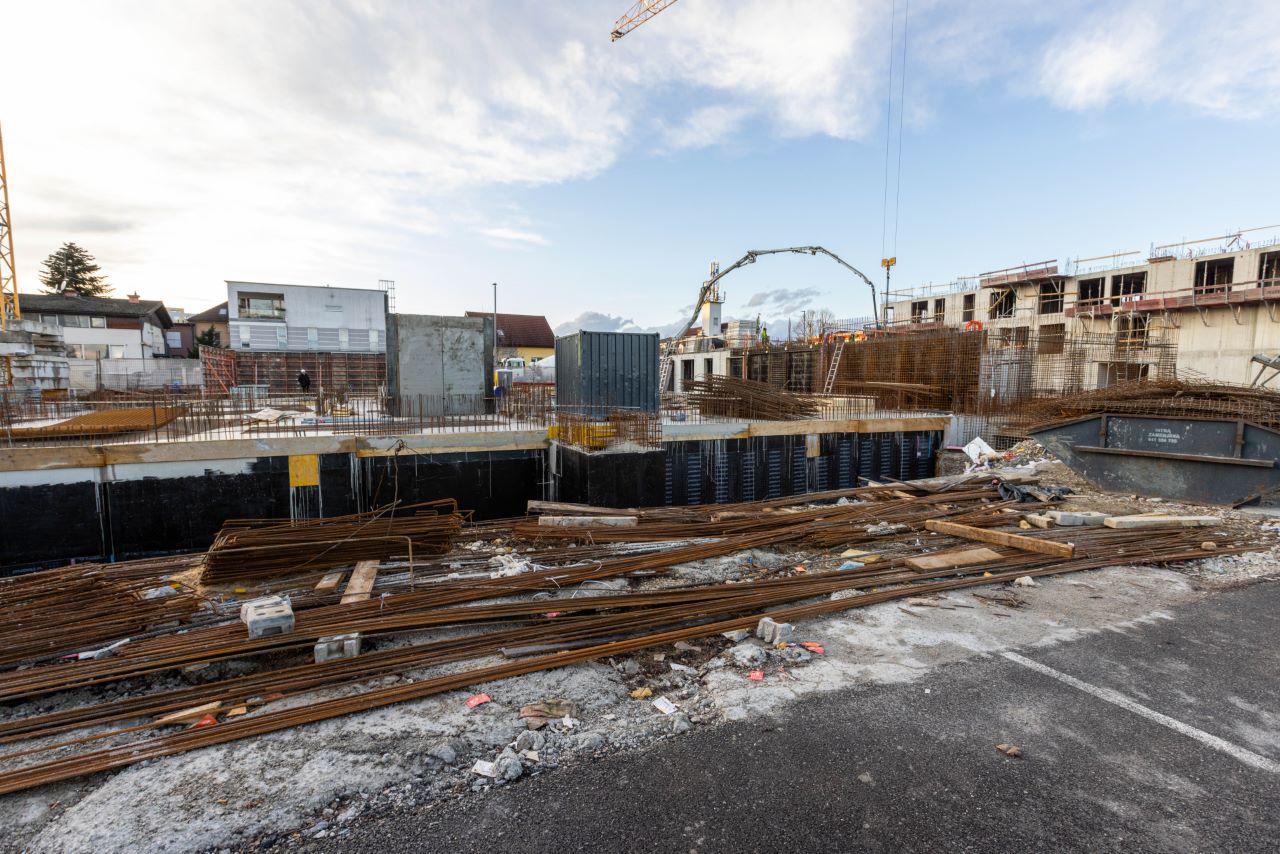

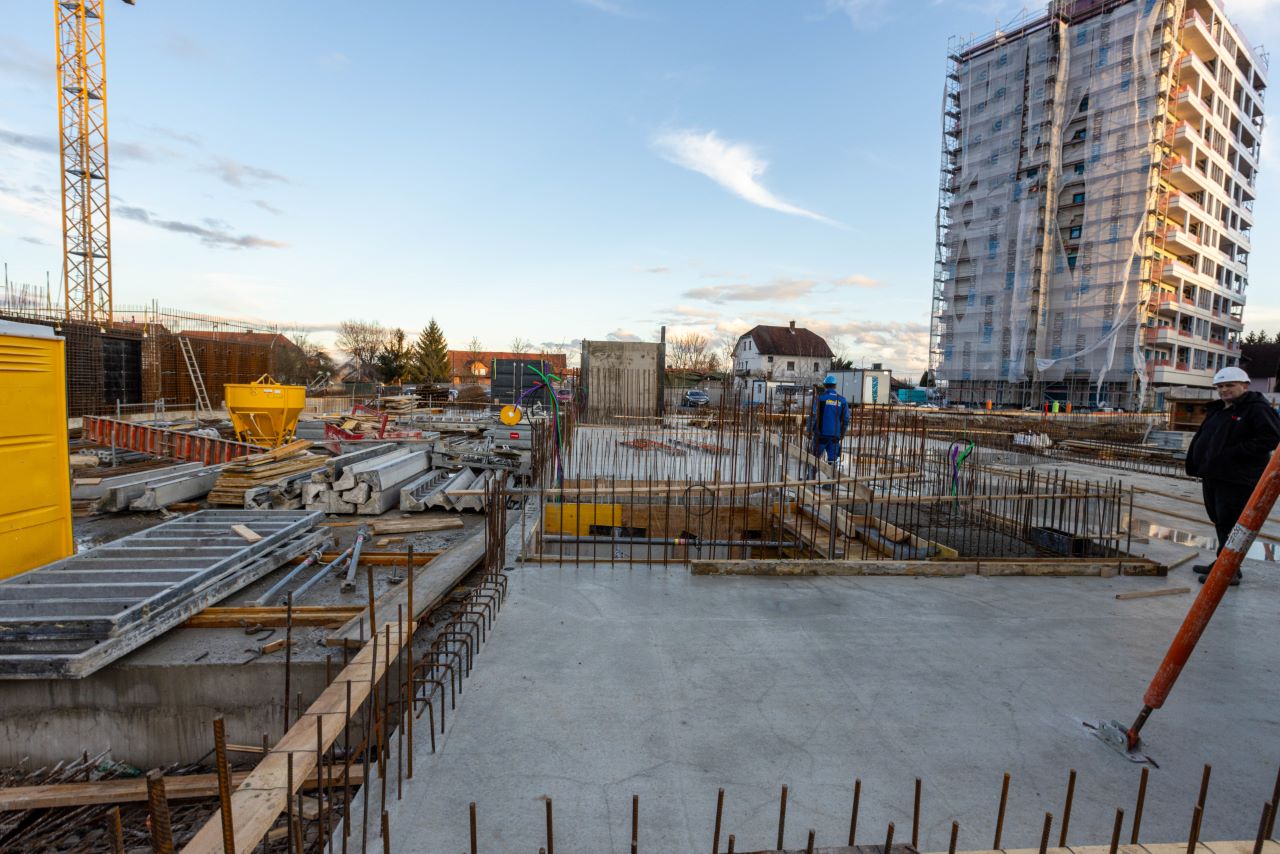

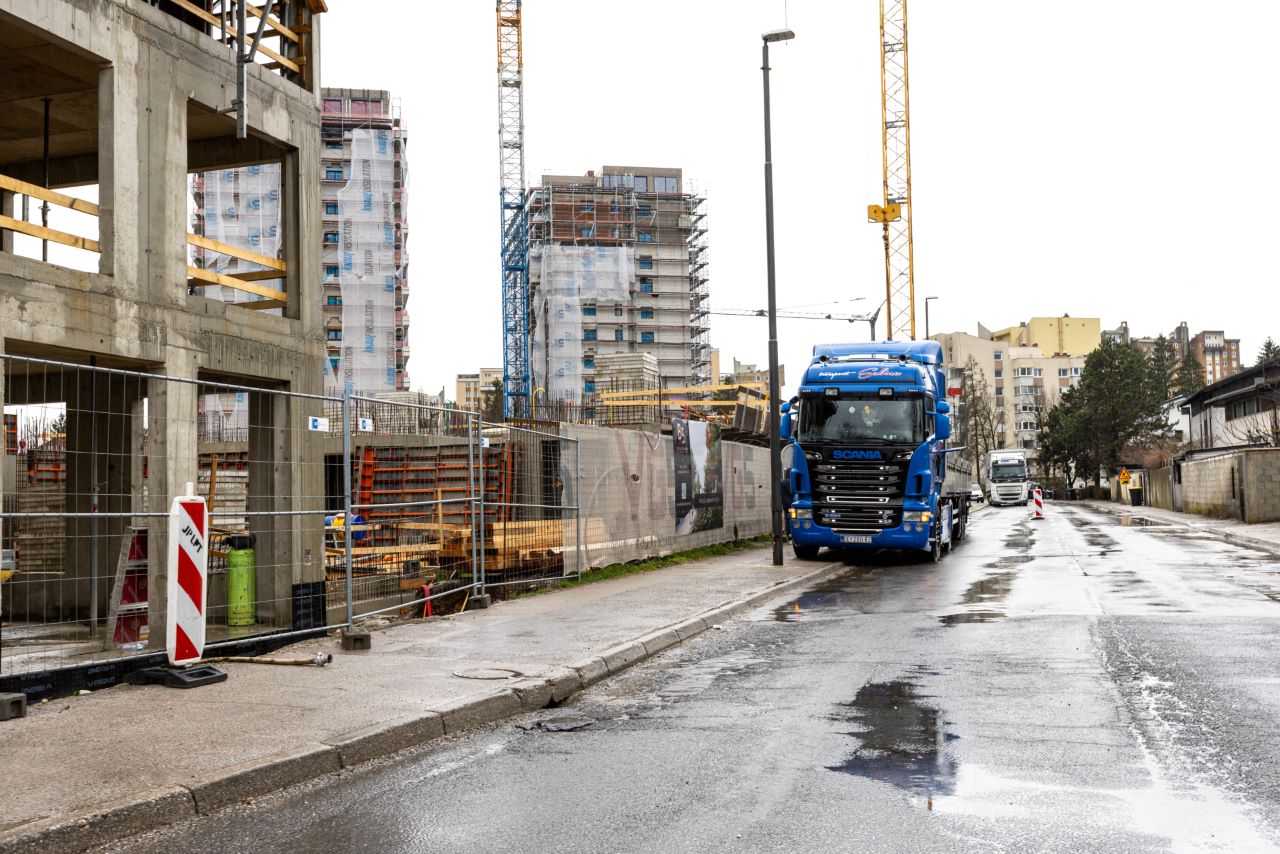

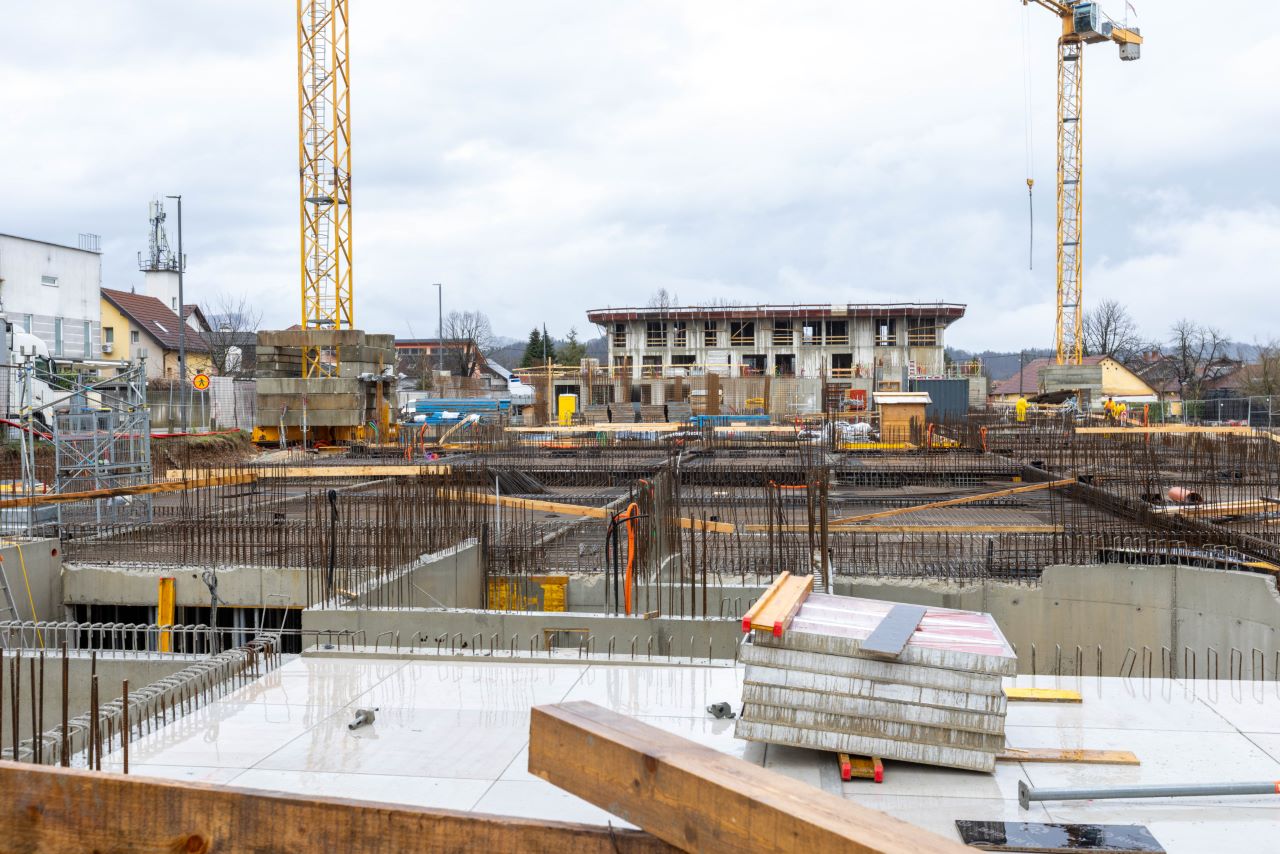

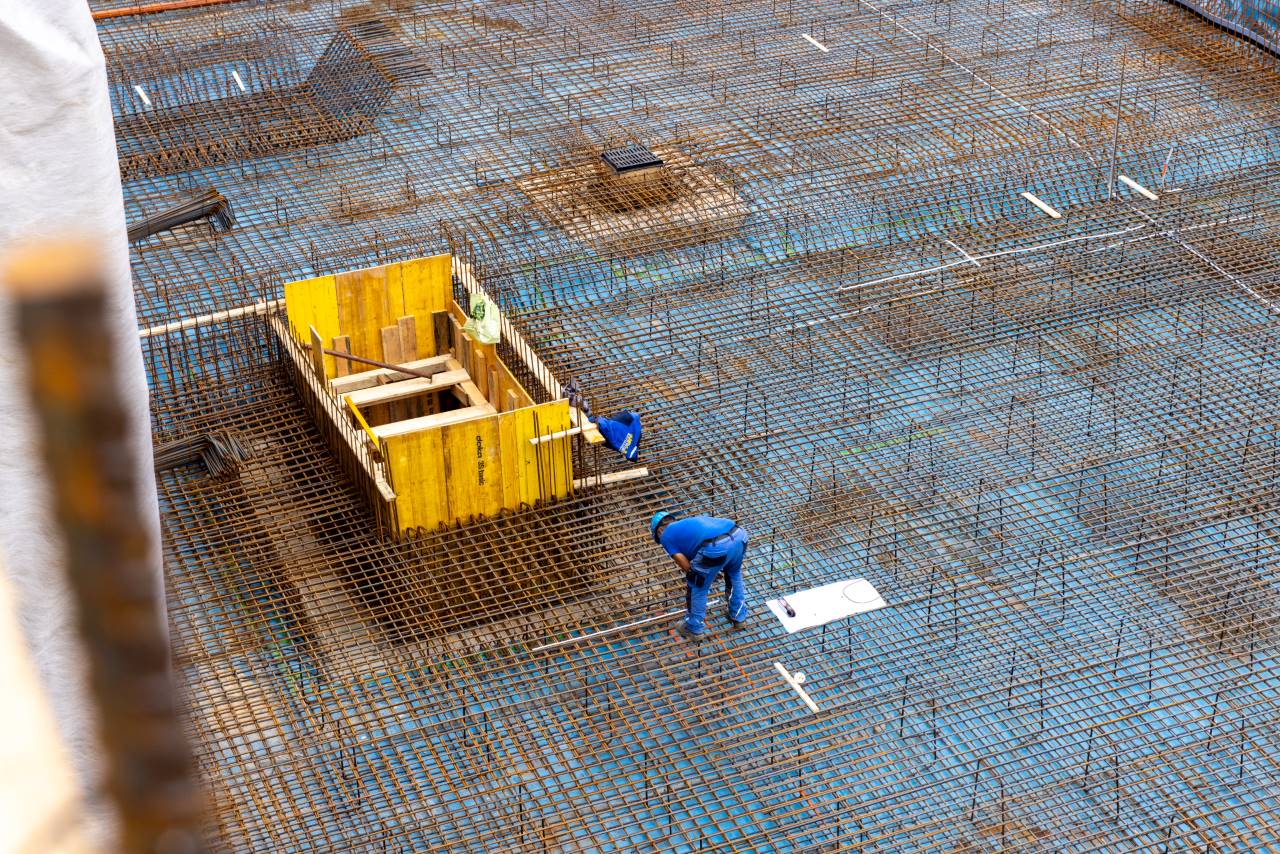

V septembru začnemo z izvedbe zaščite proti talni vlagi in armiranja temeljne plošče. Sledi betoniranje temeljne plošče v šestih fazah. Po začetni fazi sledi izvedba armiranobetonskih sten in stebrov v 3. kleti. Nadaljujemo z izvedbo armiranobetonskih nosilcev in plošče nad kletjo 3.

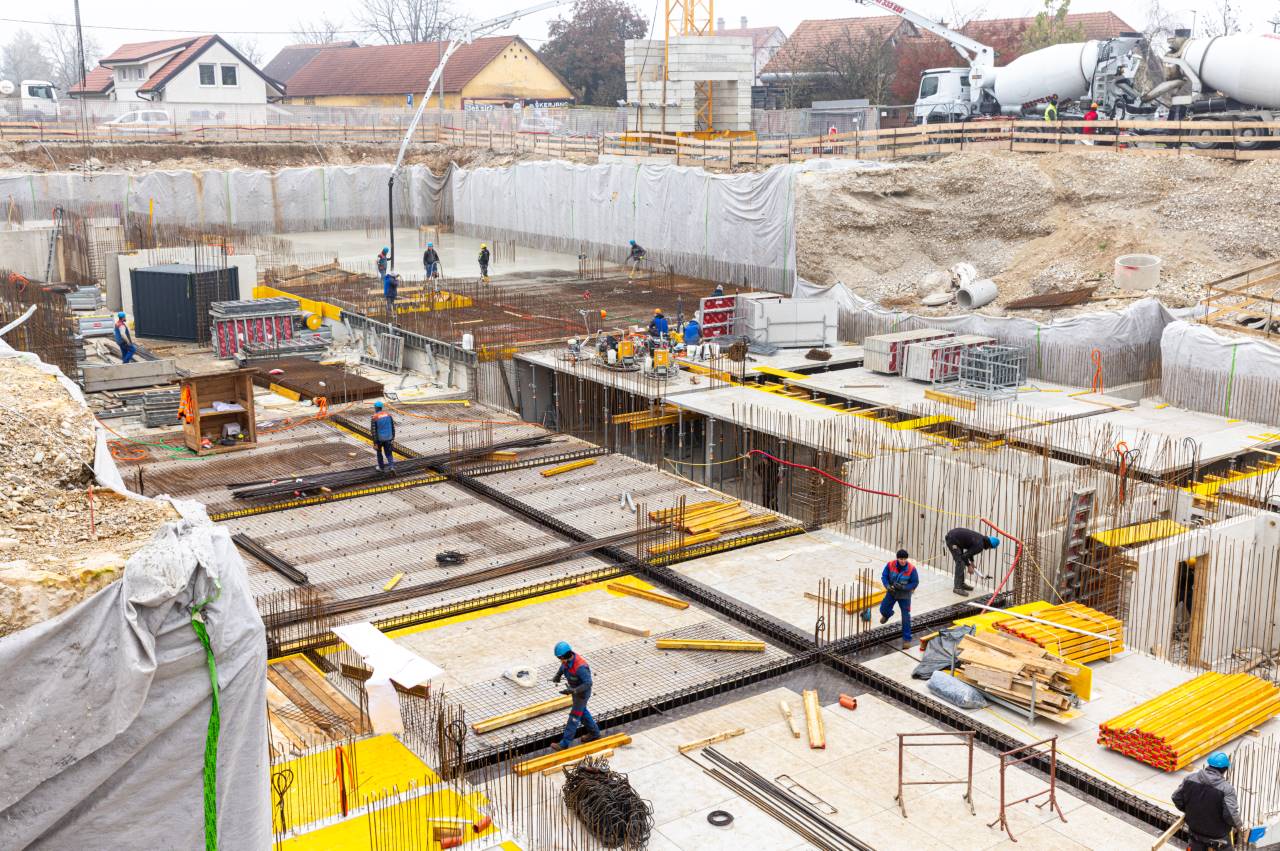

Oktober – November 2024

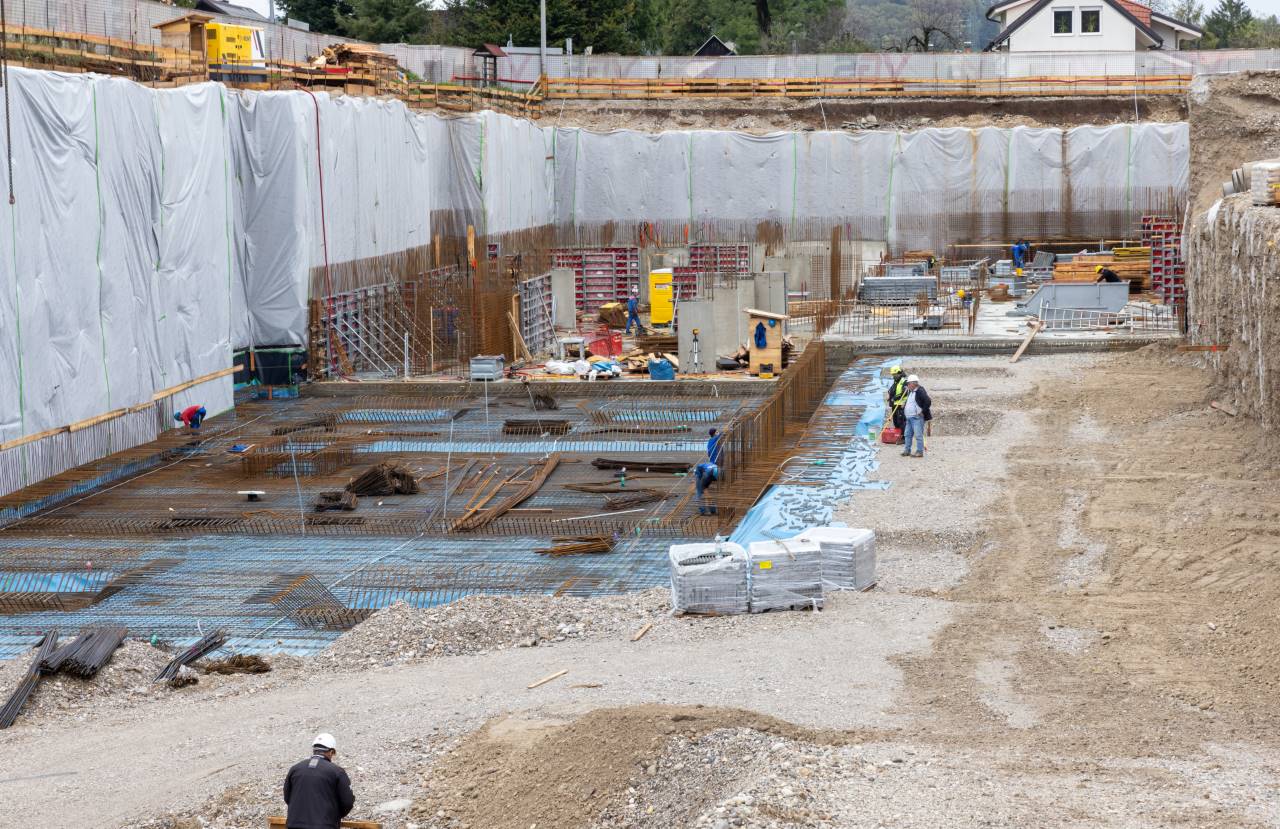

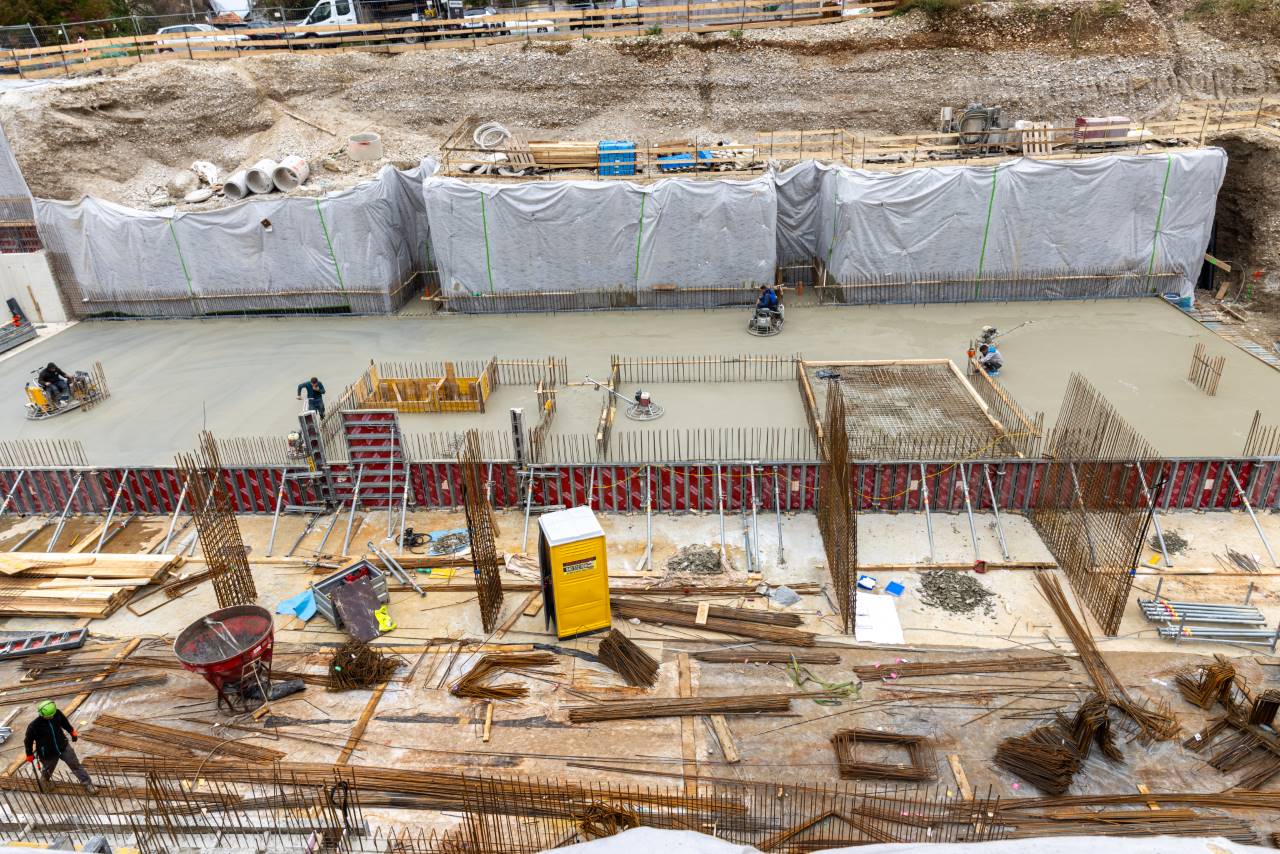

V oktobru in novembru pričnemo z izvedbo prvih sten v 2. kleti in se po fazah dvigamo proti 1. kleti.

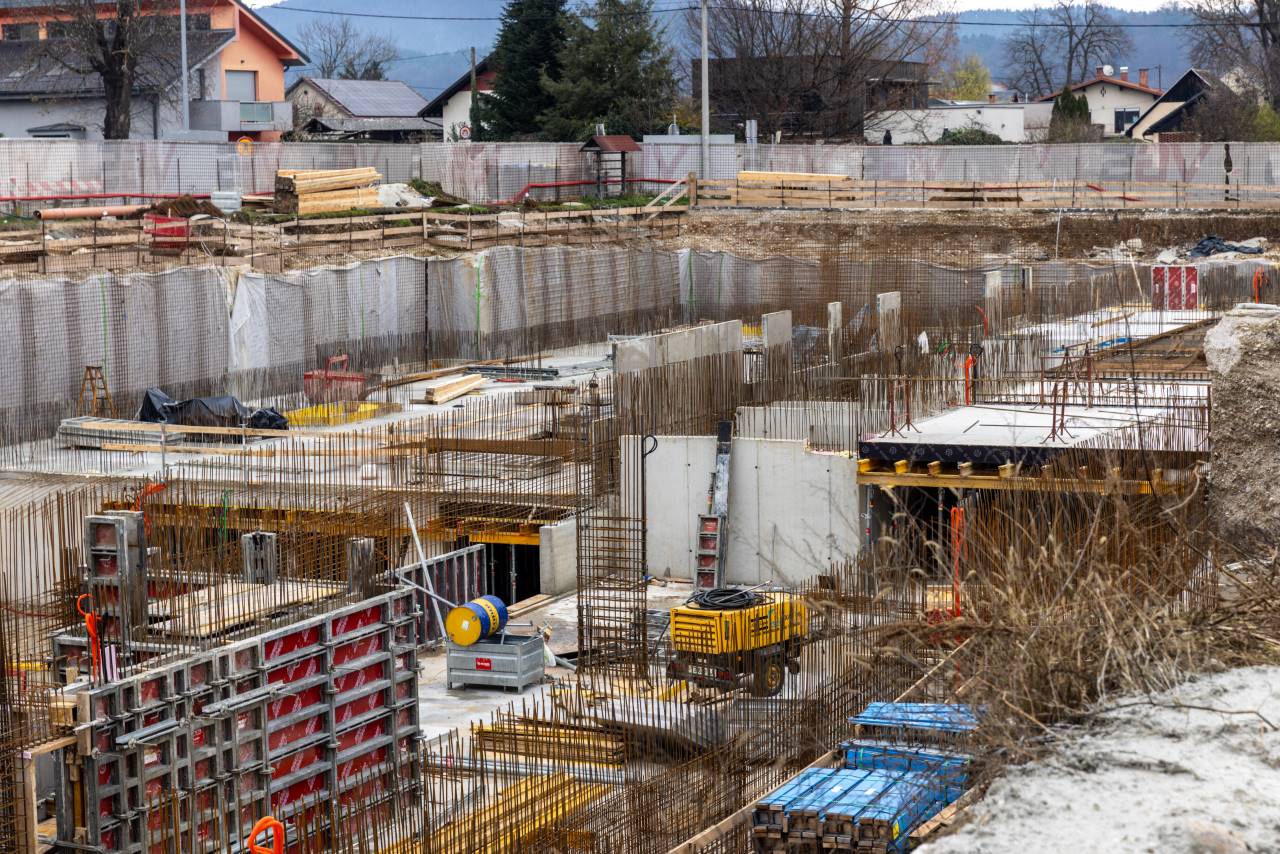

December 2024

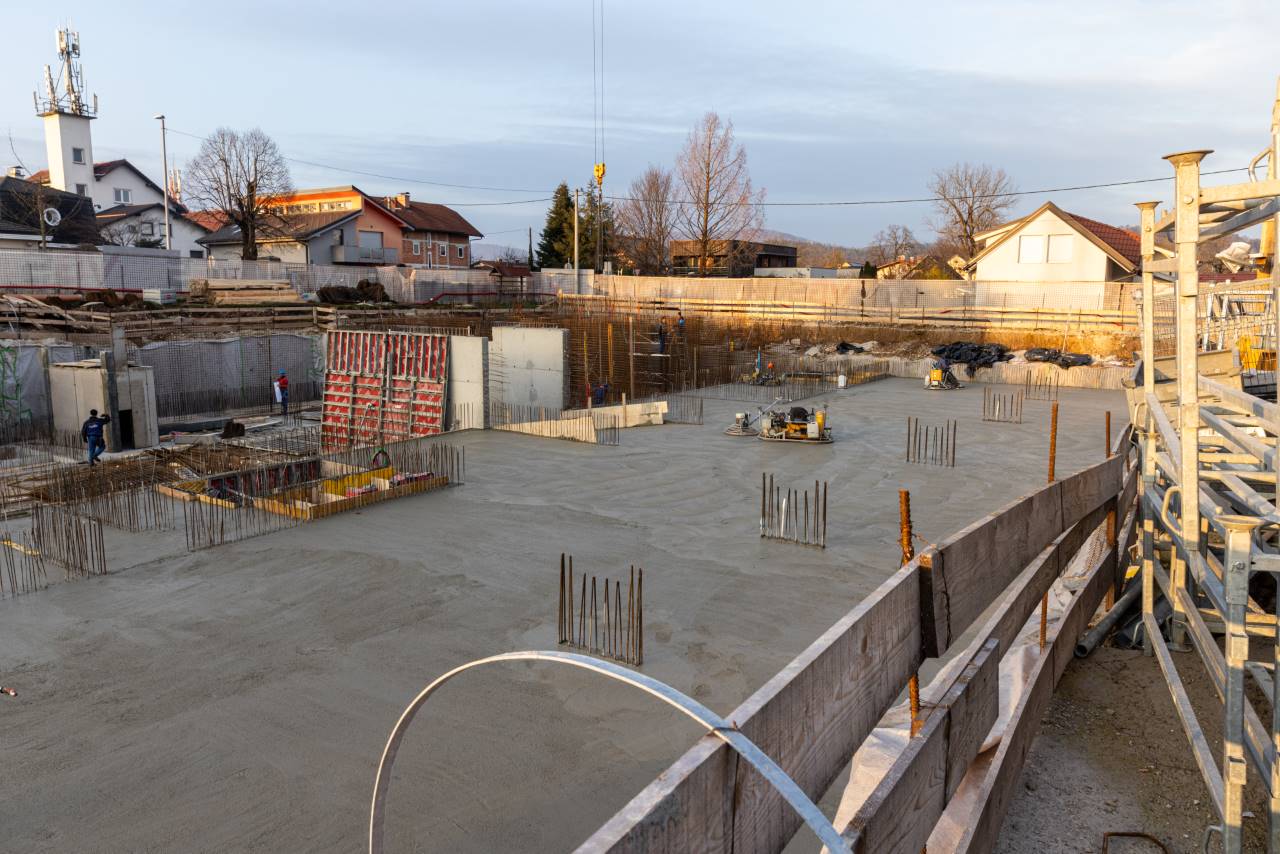

V decembru izvedemo prve stene v 1. kleti. Sočasno pa nadaljujemo na celotnem območju garaže s stenami in ploščami po etažah.

Januar 2025

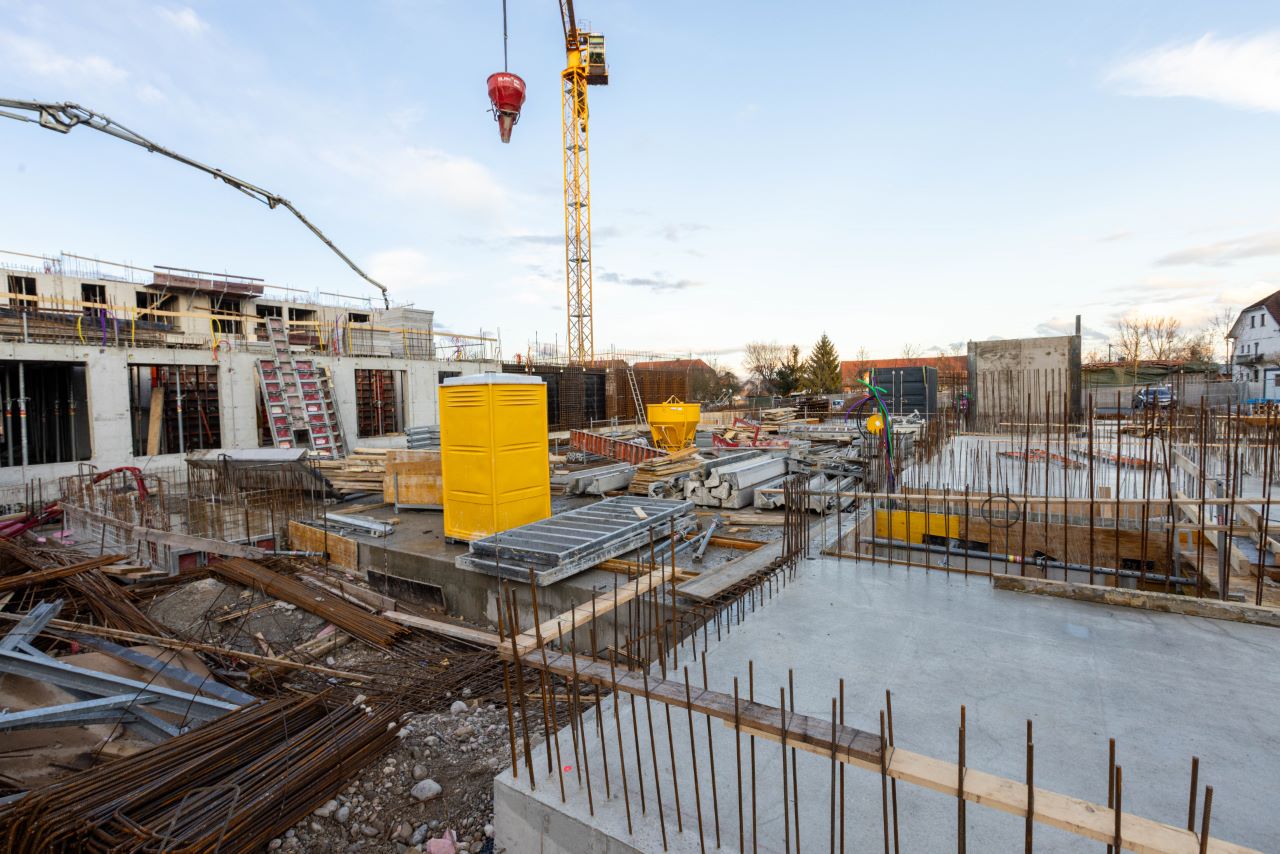

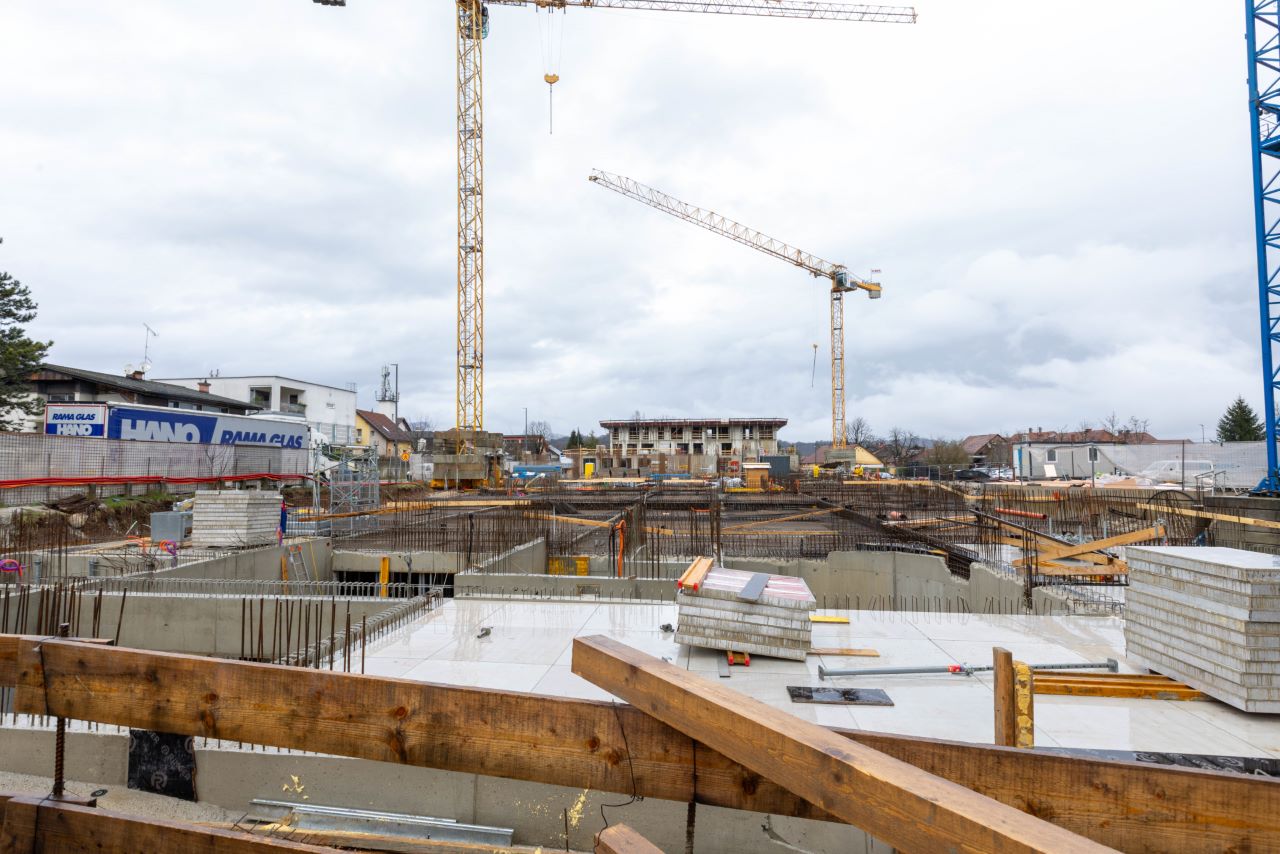

V januarju 2025 sledi izvedba nosilcev nad 1. kletjo in opaženje plošče pritličja objekta E5 v treh fazah.

Februar 2025

V februarju 2025 smo izvedli prve stene pritličja objekta E5 in ploščo 1.N.

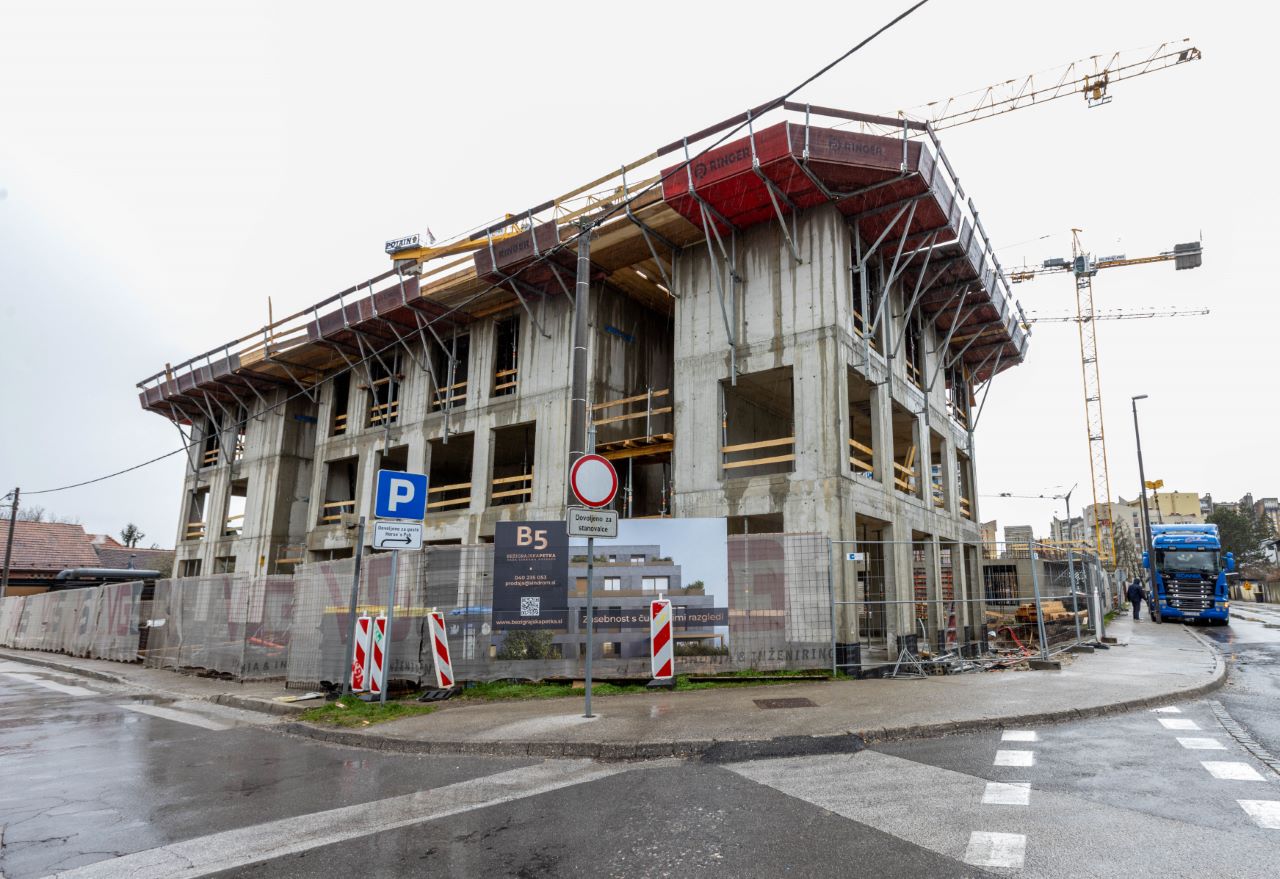

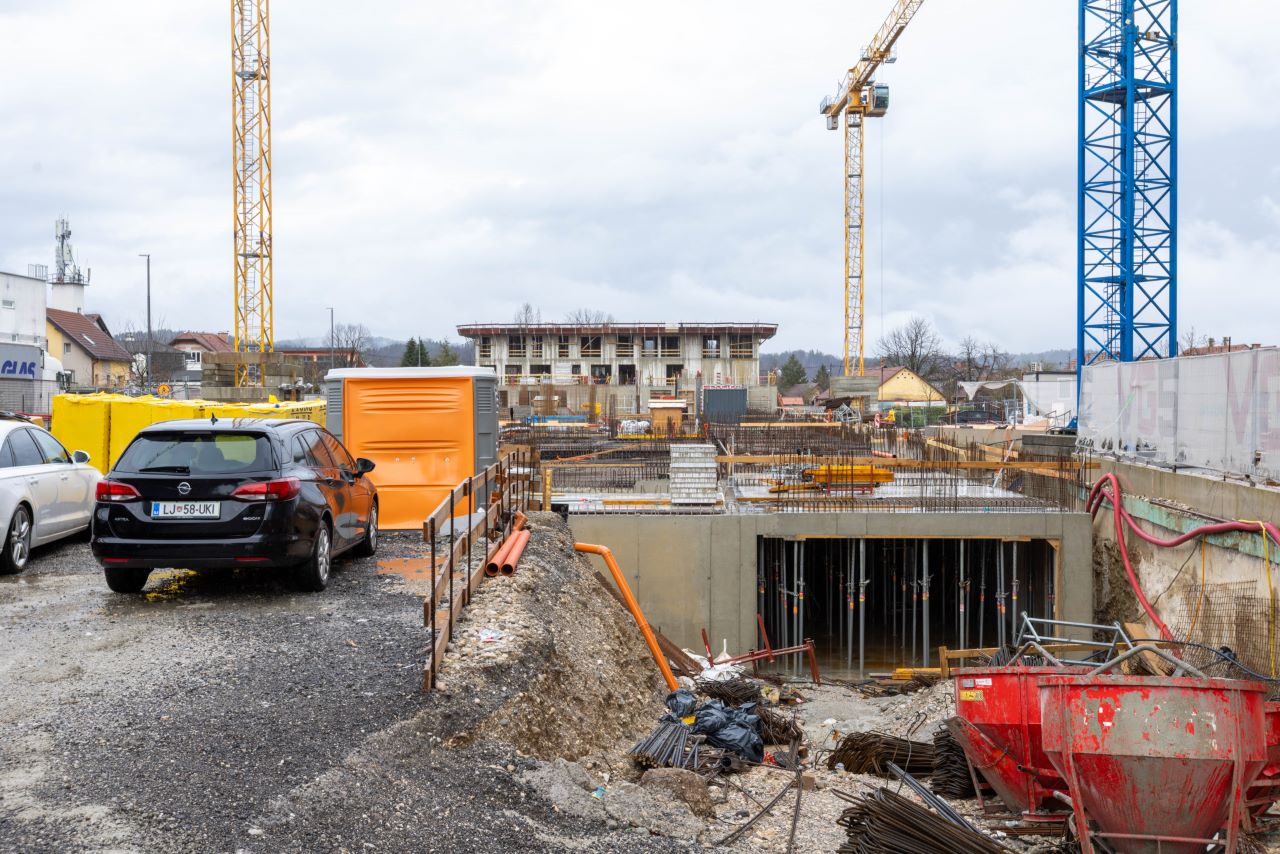

Marec 2025

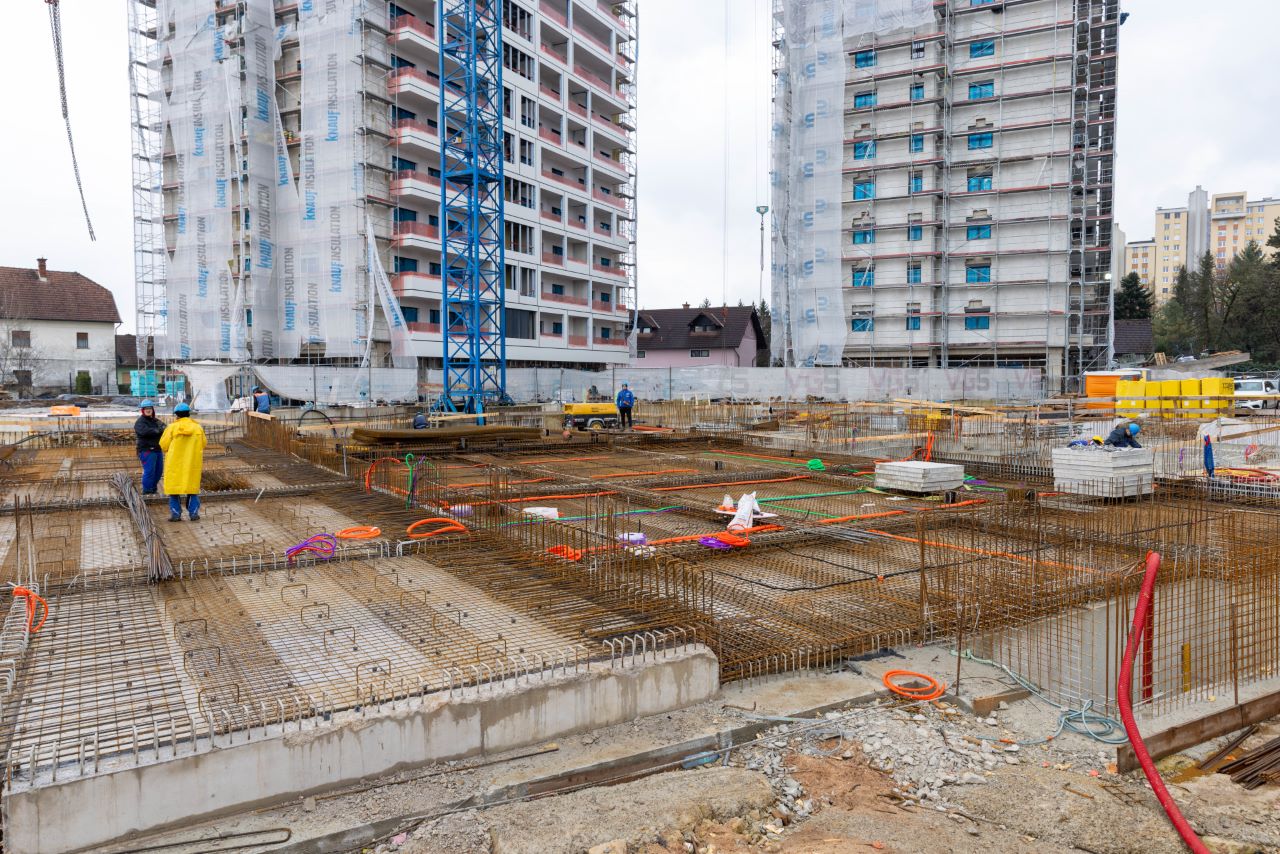

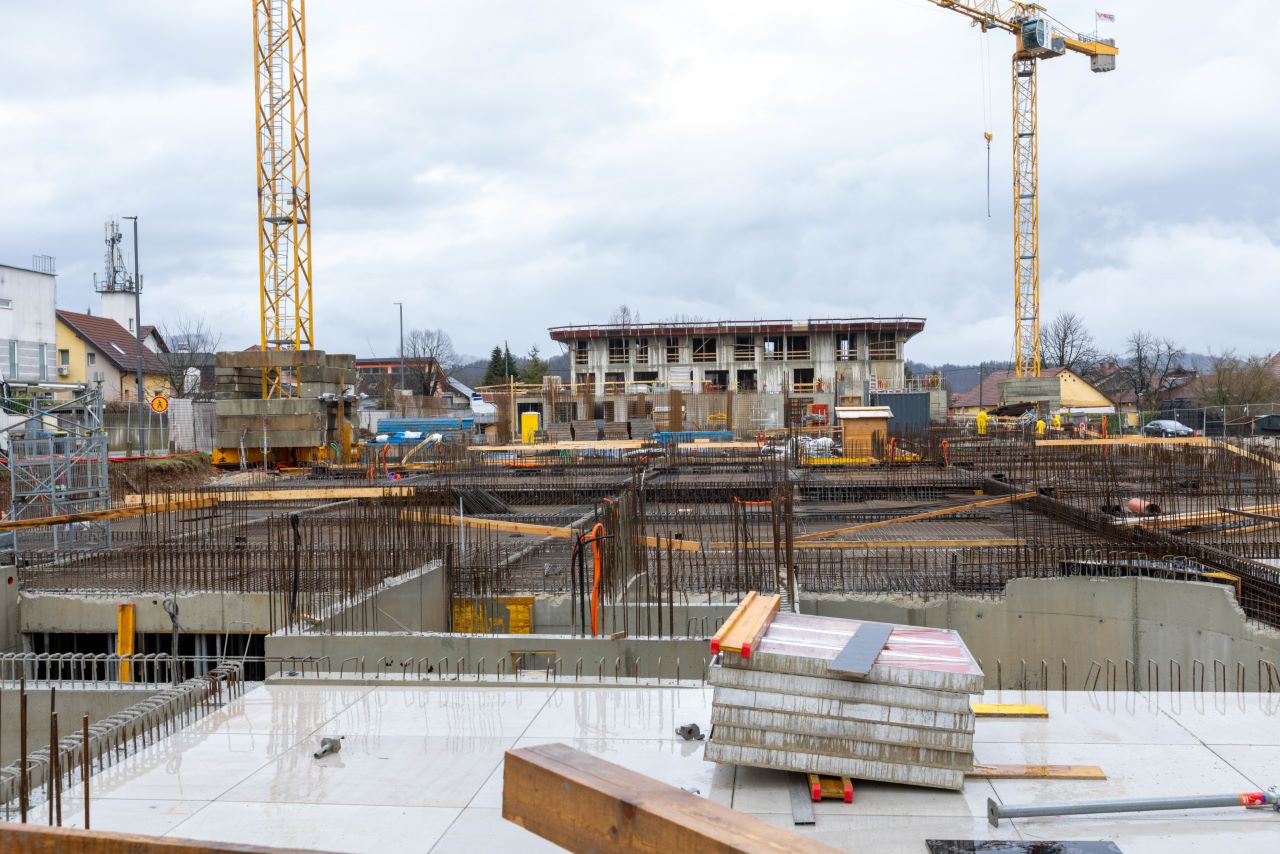

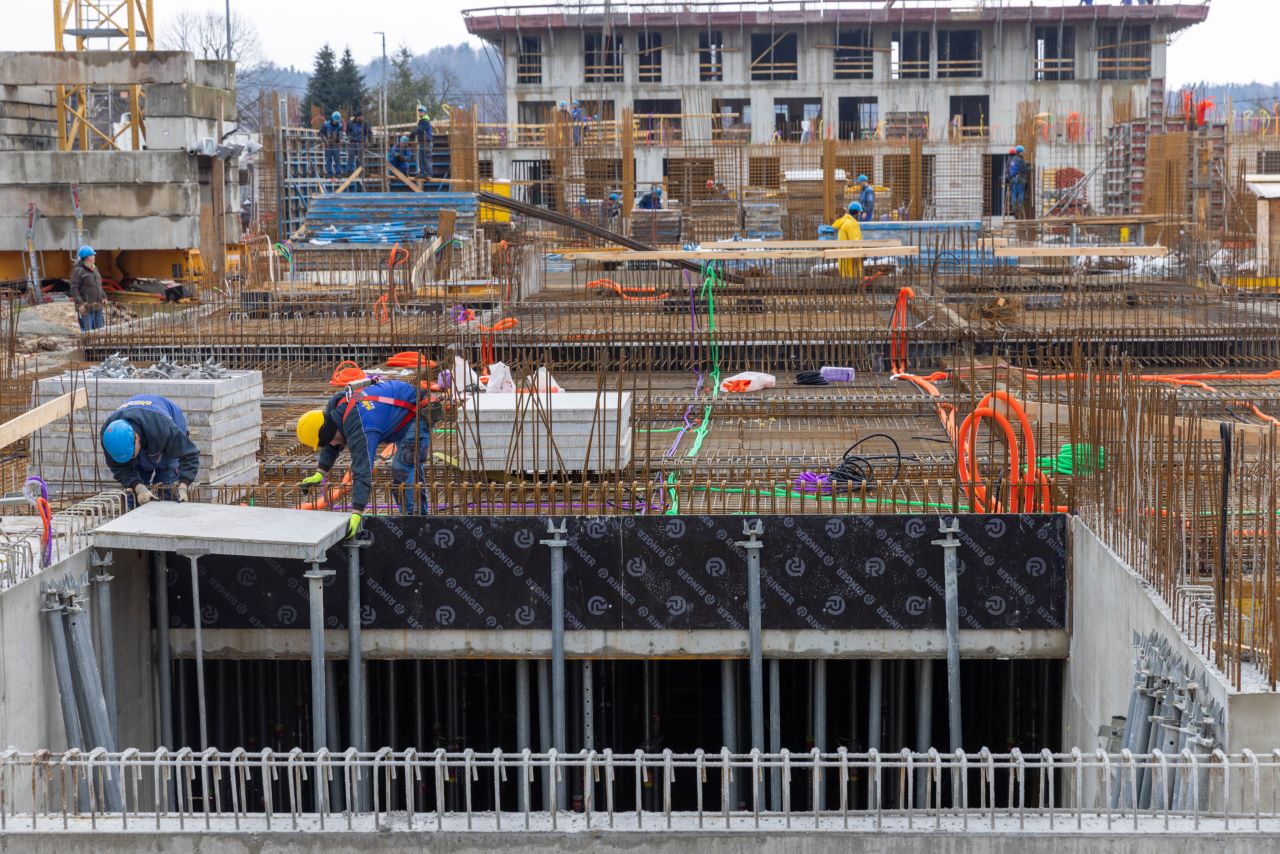

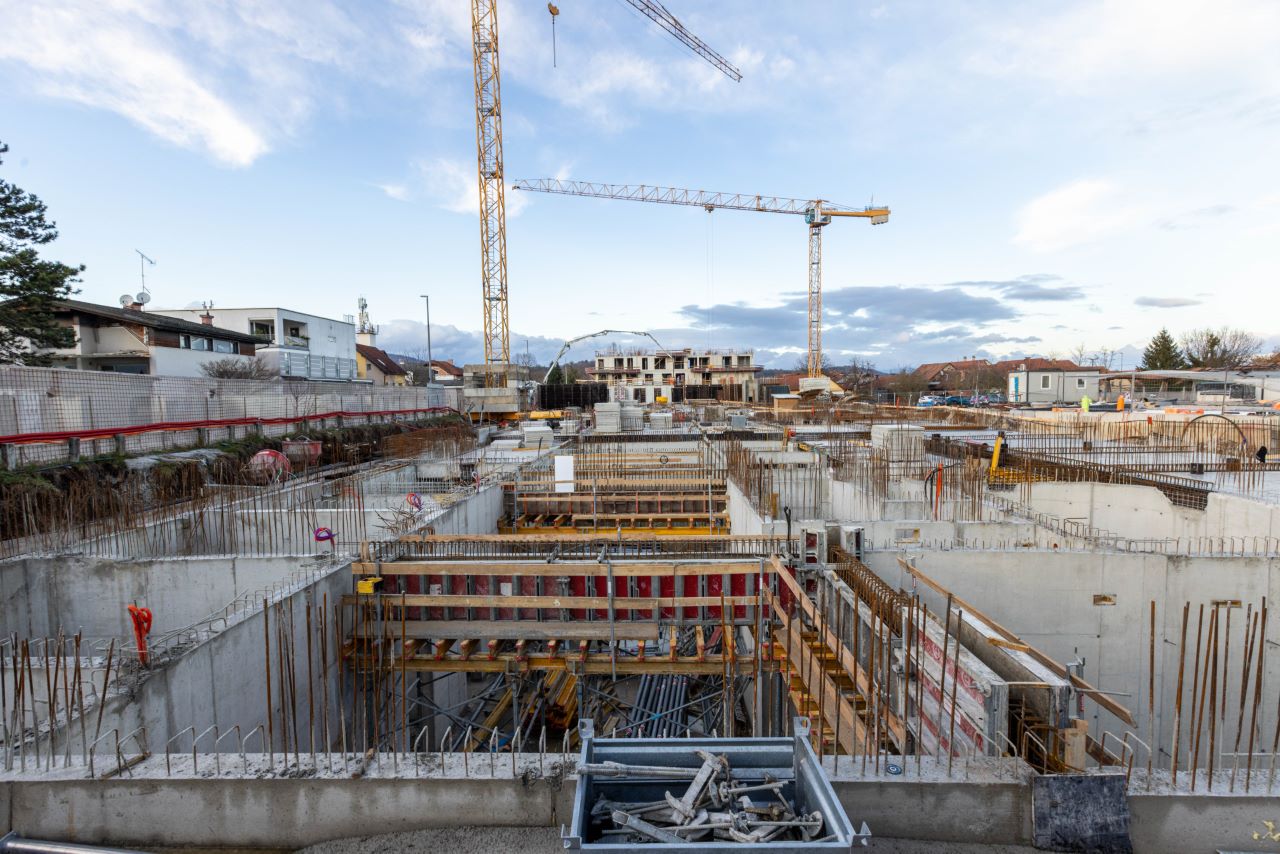

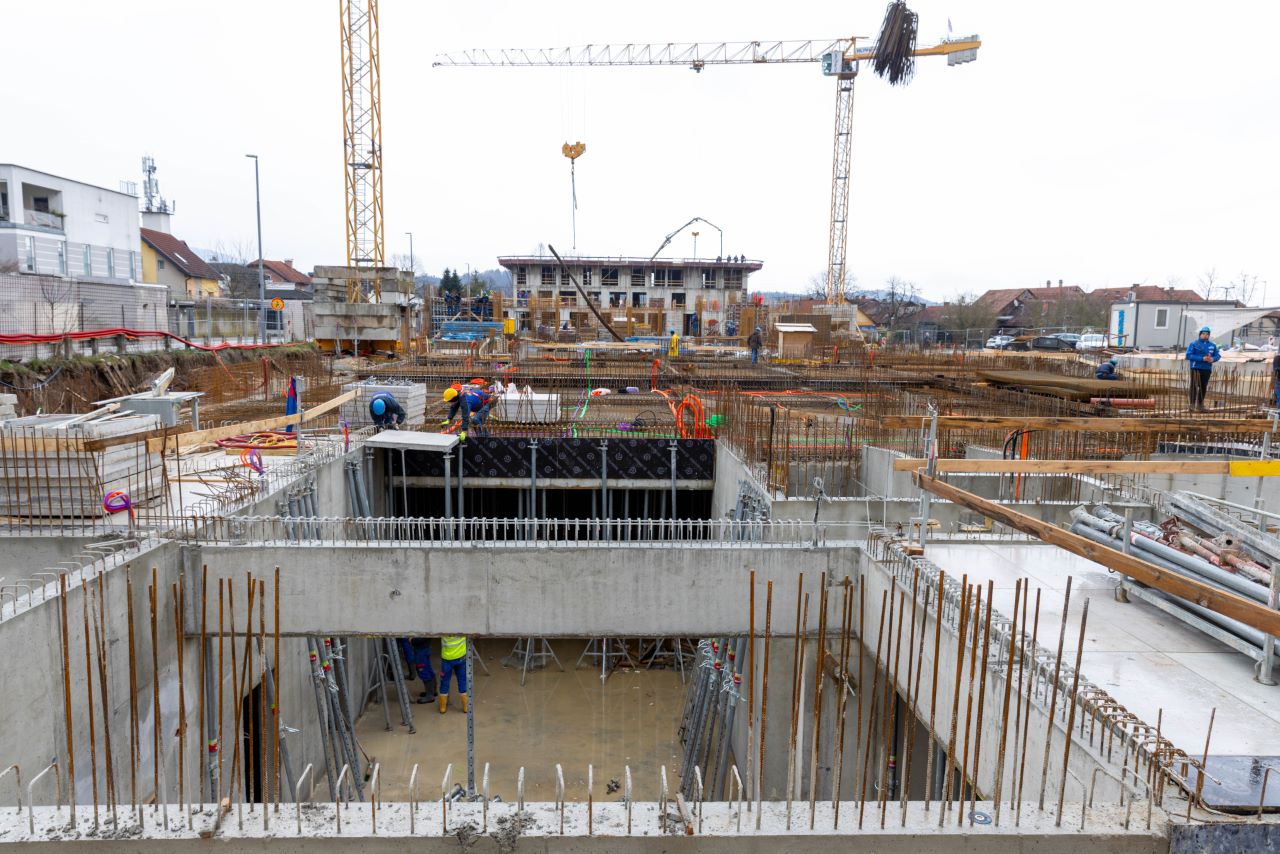

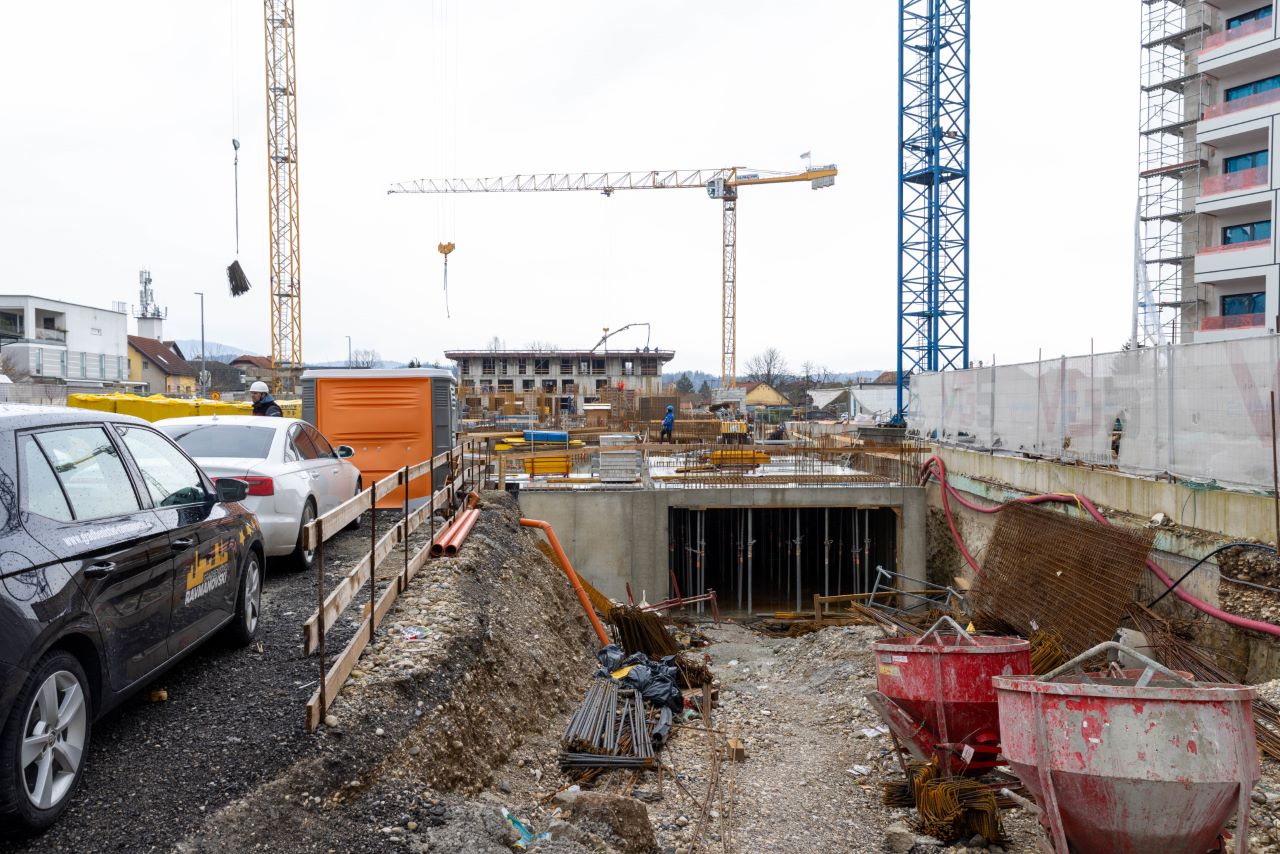

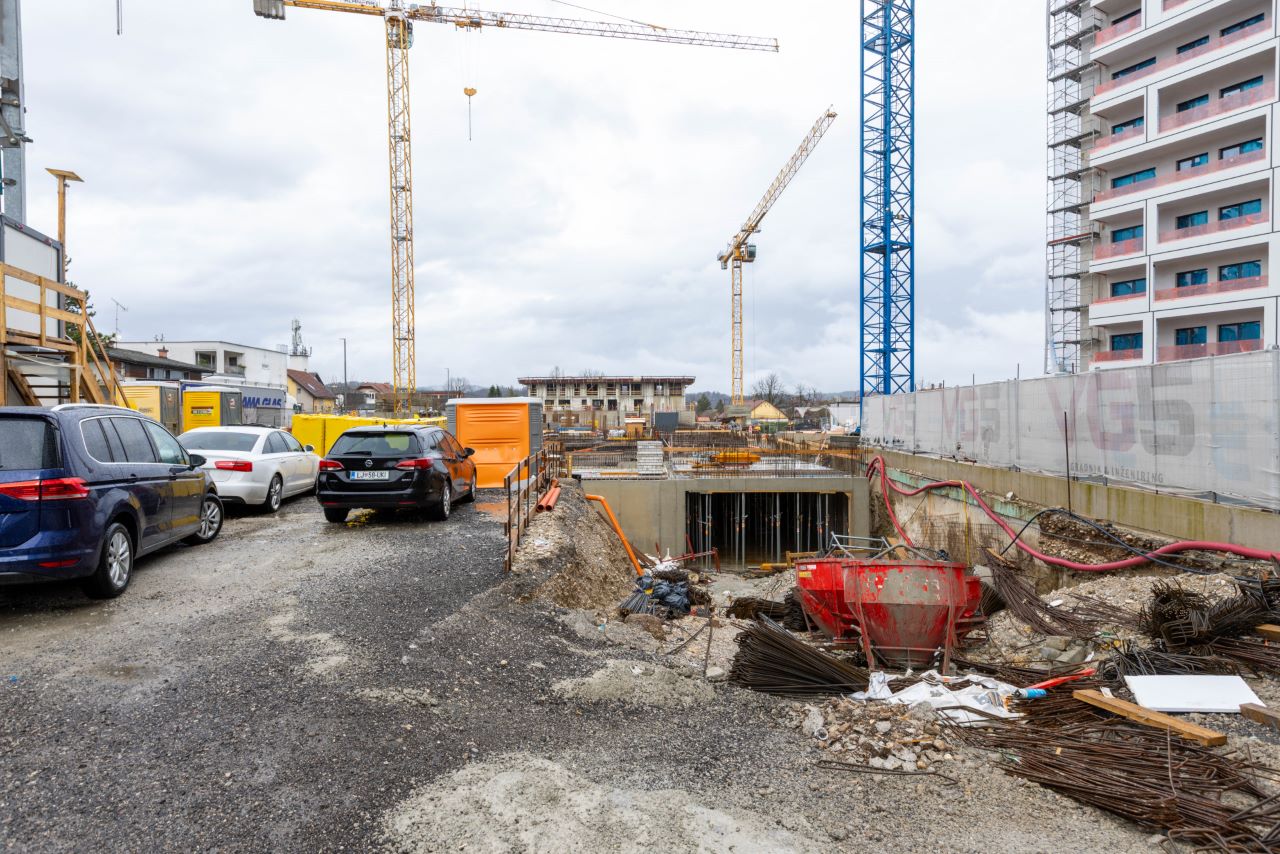

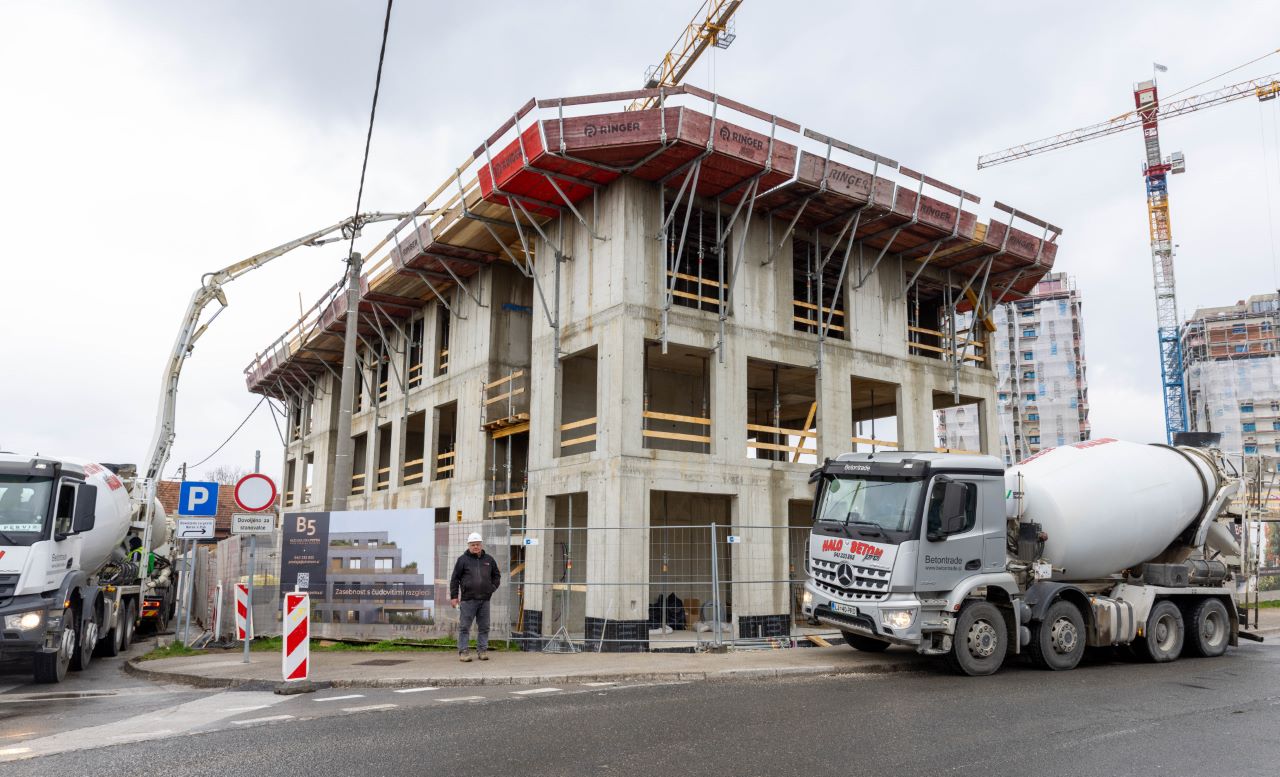

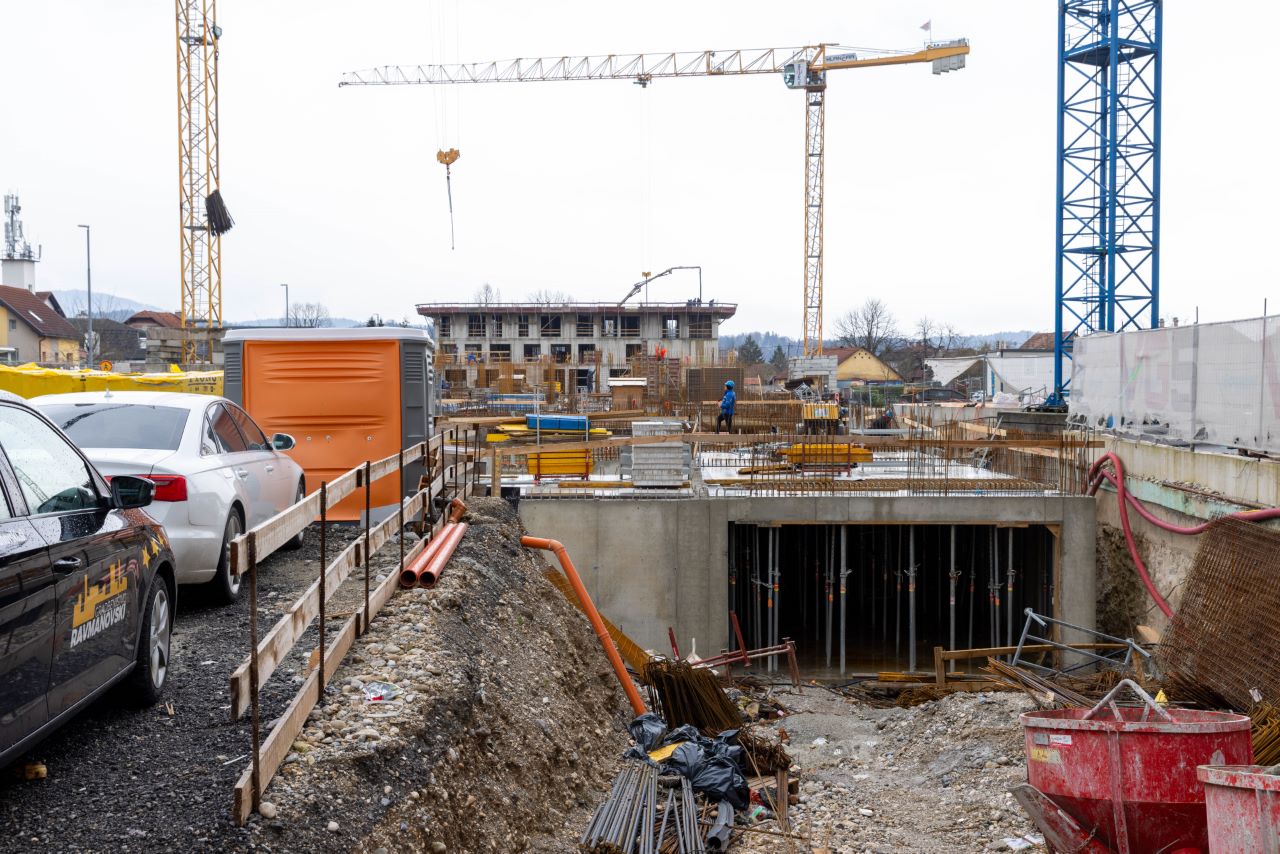

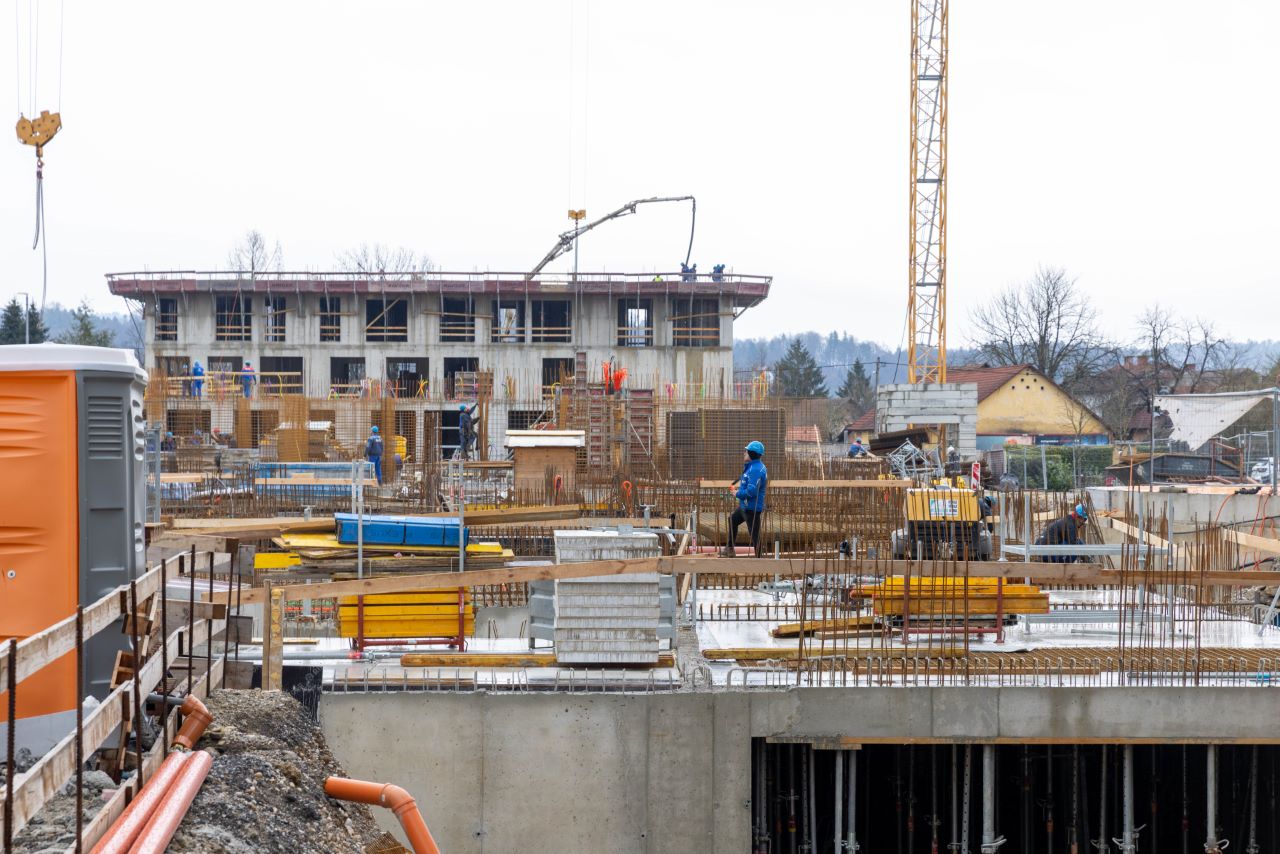

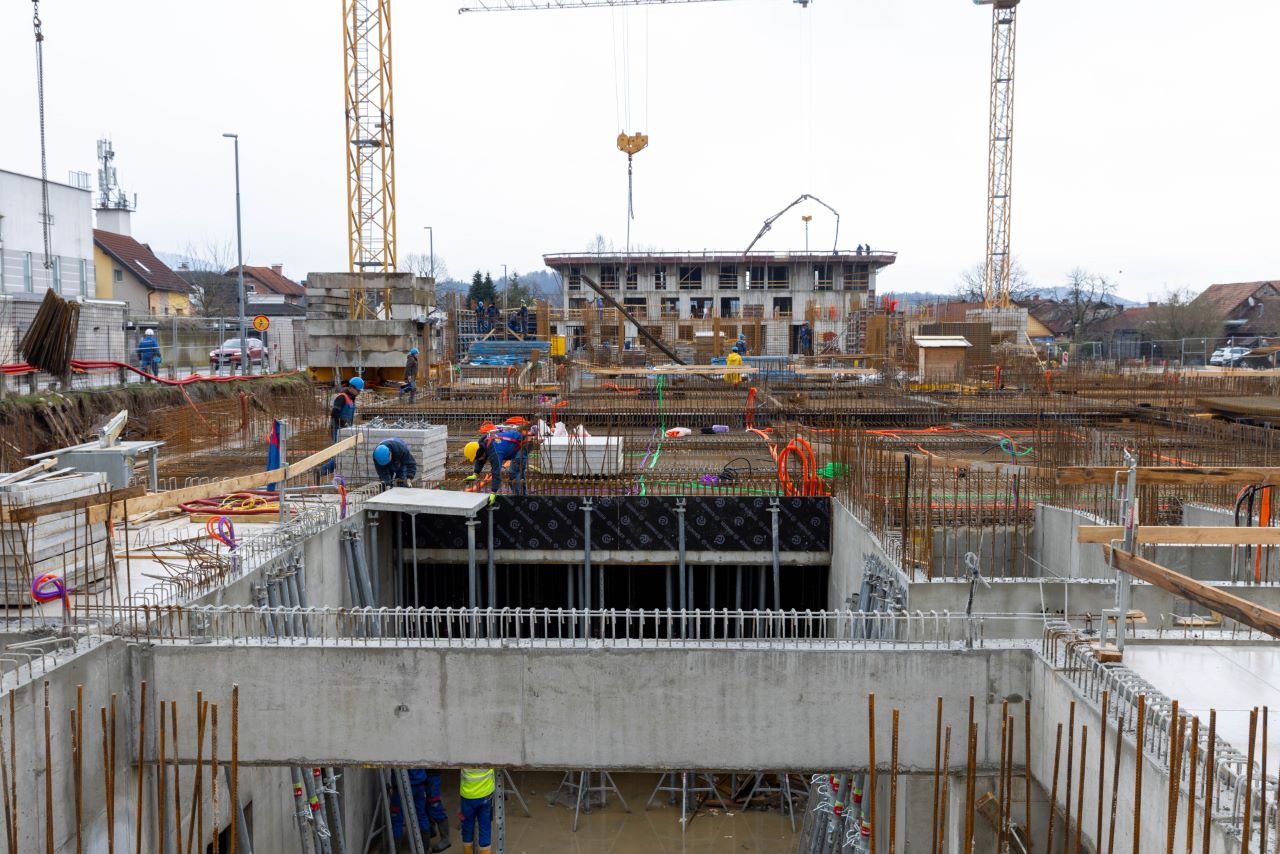

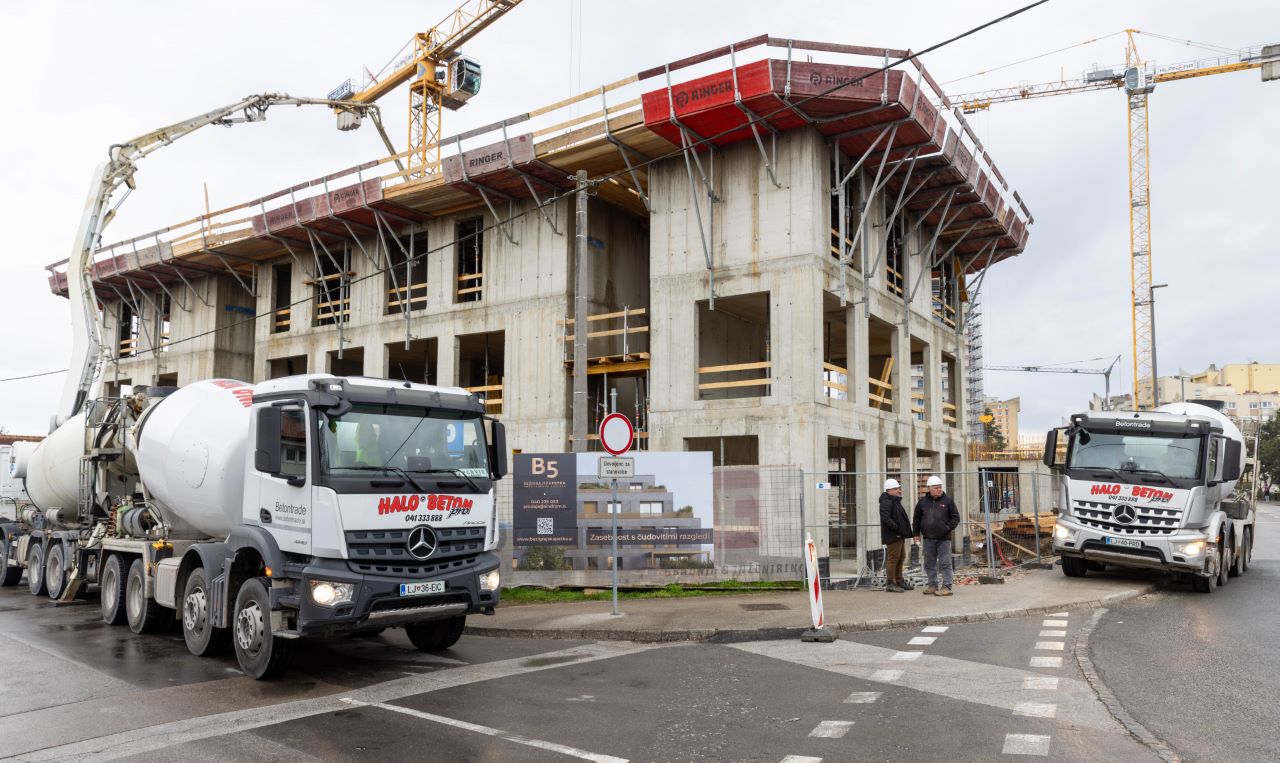

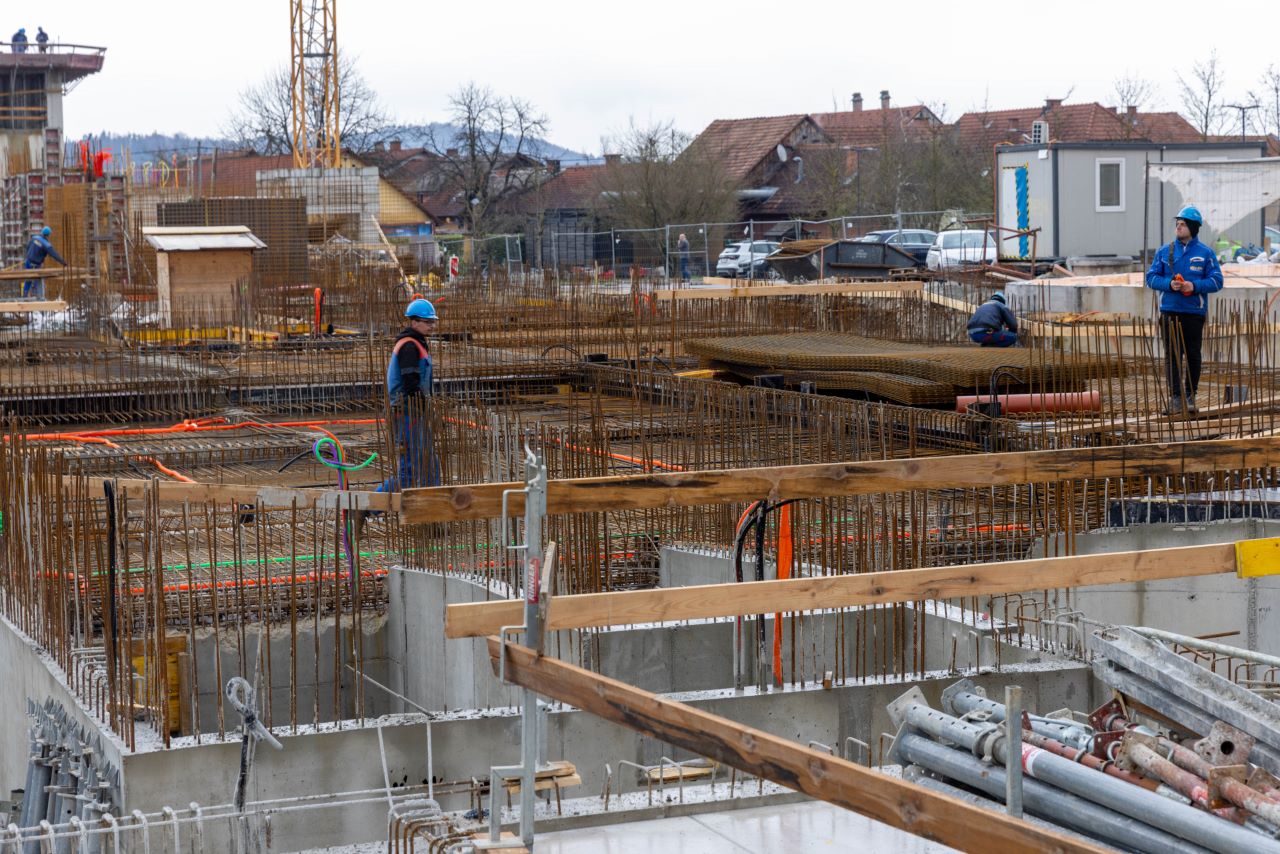

V marcu smo začeli z gradnjo blokov E4 in E3. S pritlično ploščo se pomikamo proti objektu E1, kar pomeni, da bodo armirano betonska dela garaže v kratkem zaključena. Na objektu E5 se betonirajo stene 3. nadstropja, v petek pa bomo zabetonirali ploščo 1. nadstropja objekta E4. Hkrati potekajo tudi armirano betonska dela na pritličnih stenah objekta E3.

April, maj, junij 2025

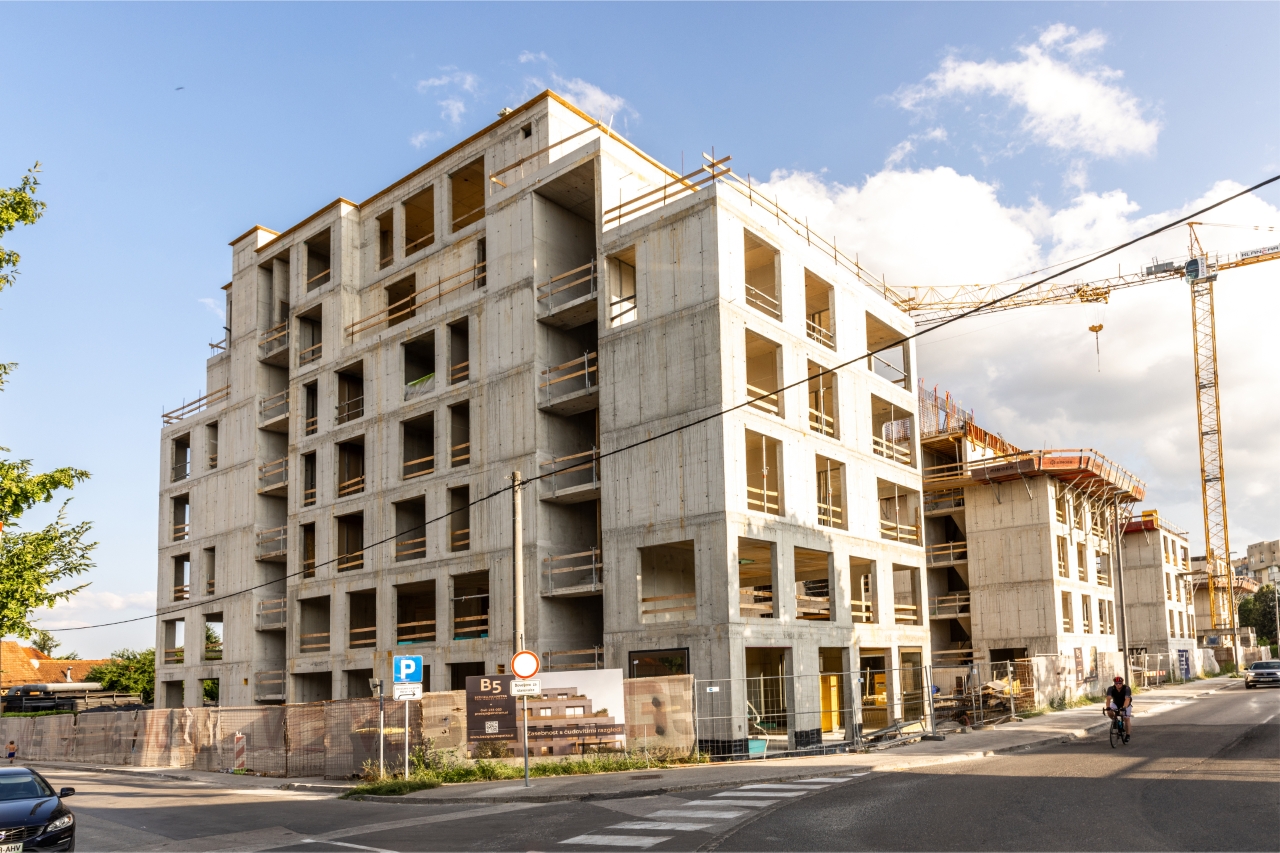

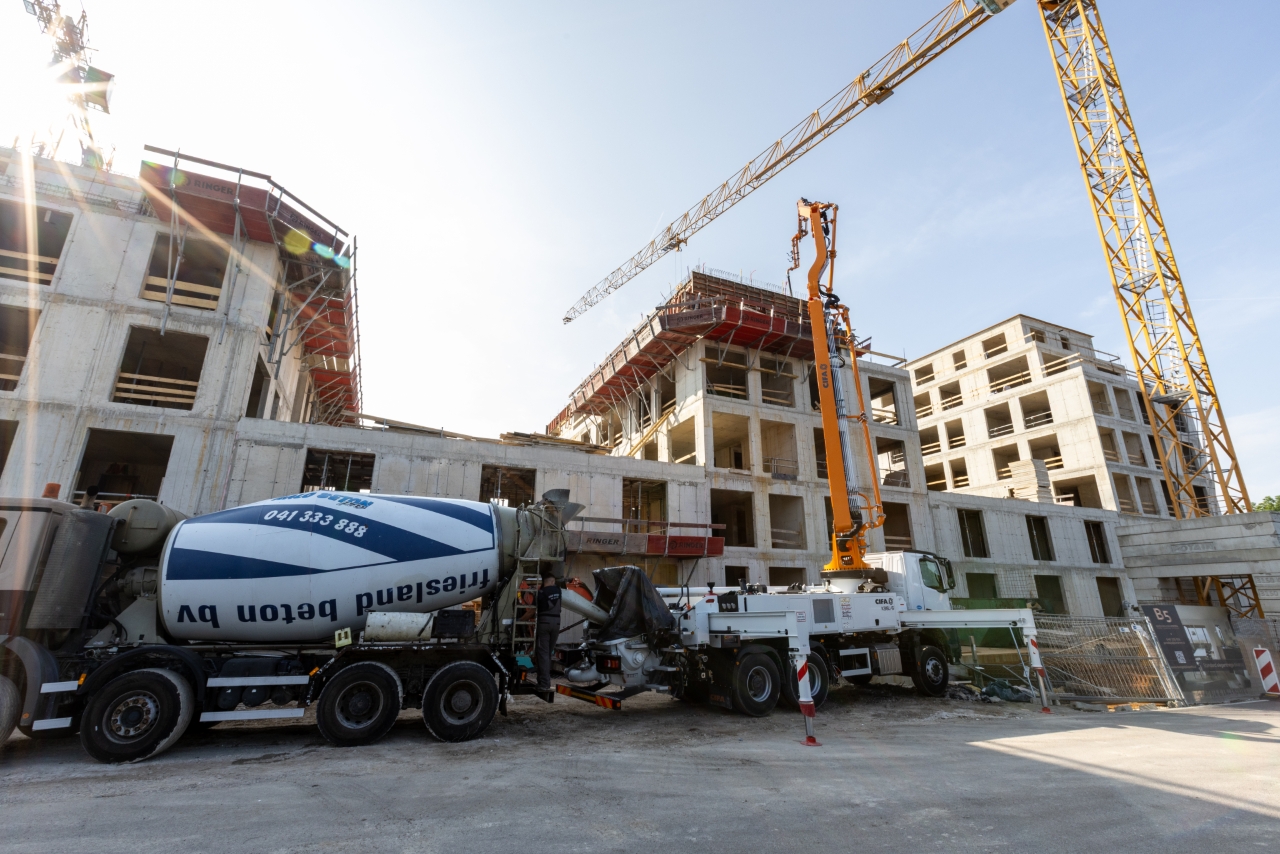

V aprilu, maju in juniju nadaljujemo z armirano betonskimi deli. Objekt E5 je že zaključen, prav tako dupleksi E7, E8 in E9. V tretjem tednu junija bo dokončan tudi objekt E4, en teden za tem pa še E3. Izvedba bloka E1 se je začela v drugi polovici maja. V stanovanjih se že izvajajo razvodi elektro in strojnih inštalacij, začela so se tudi krovska ter suhomontažna dela ter vgradnja stavbnega pohištva - leseno aluminijasta okna.

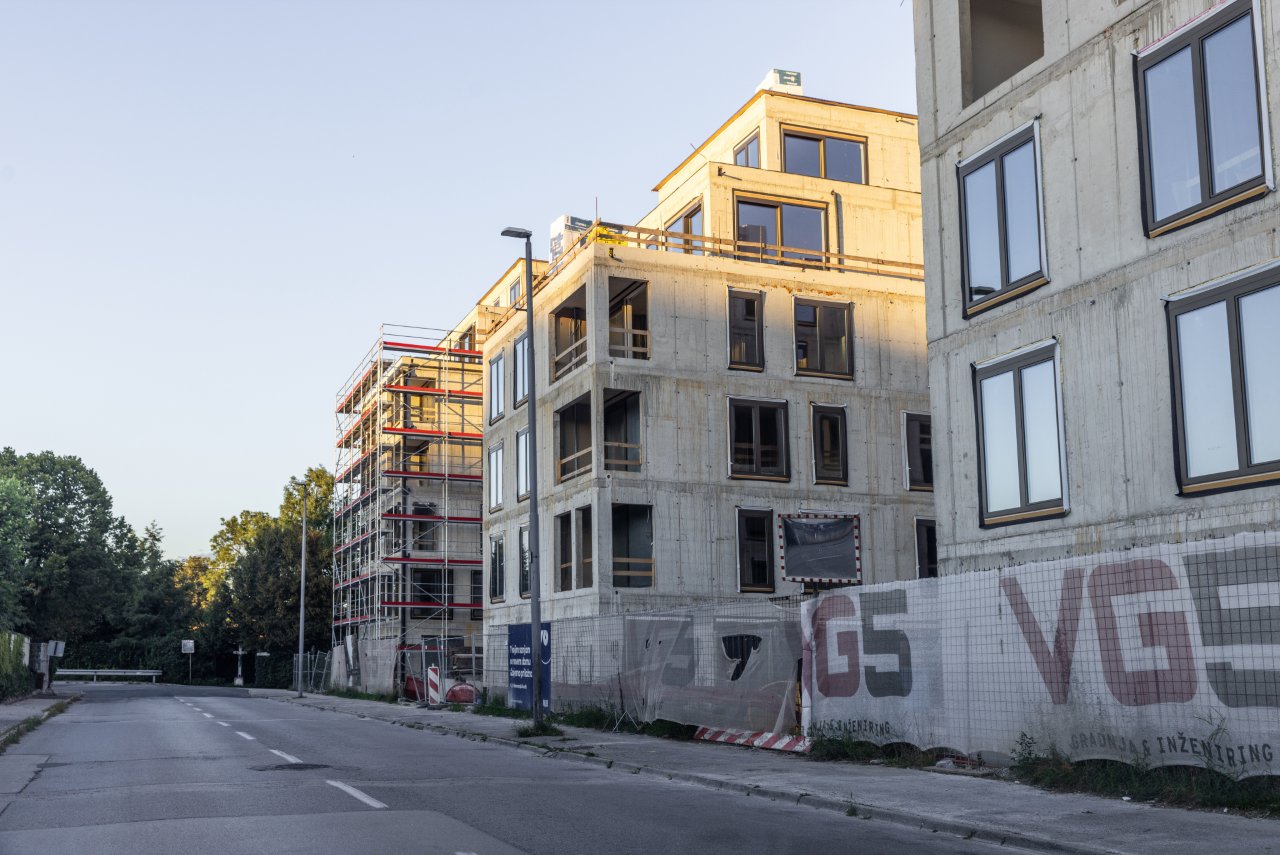

Julij - december 2025

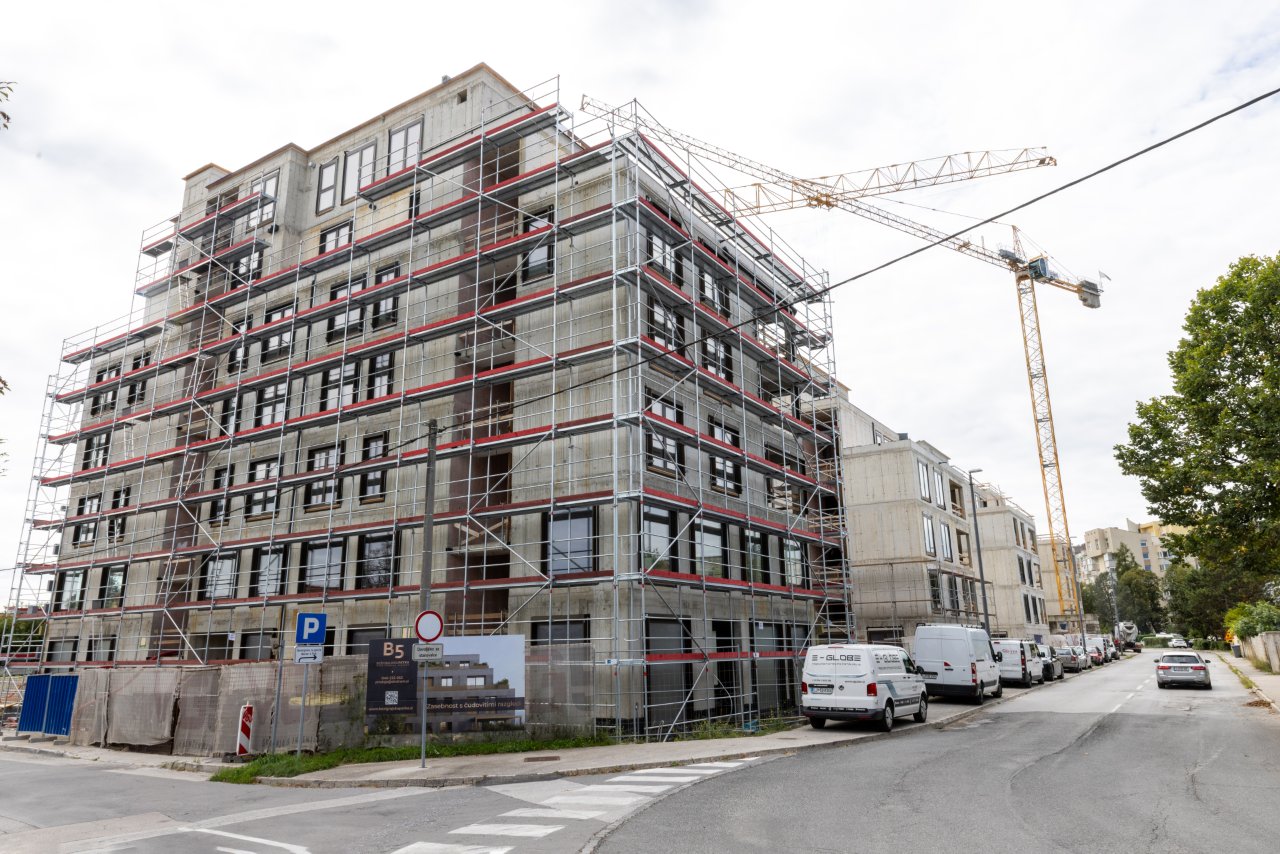

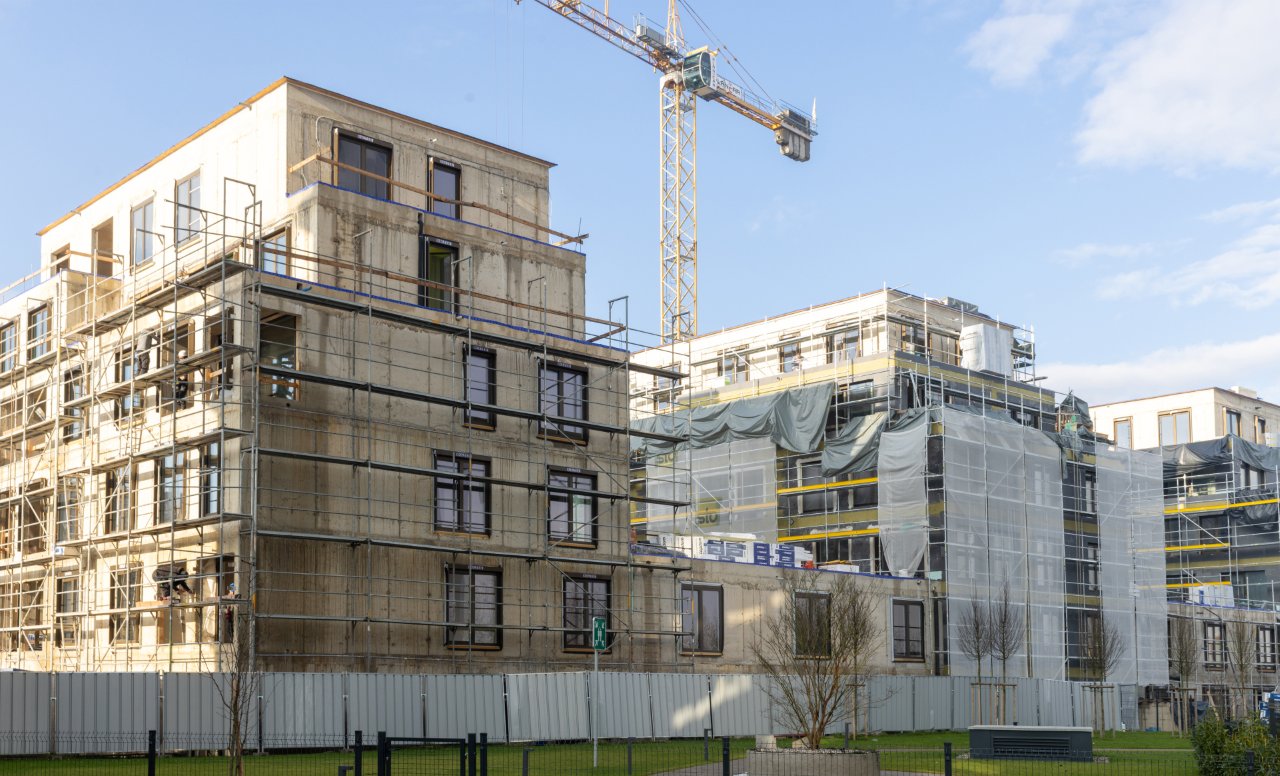

Od julija do septembra smo zaključevali armiranobetonska dela, hkrati pa nadaljevali s prvimi fazami obrtniških del. Po končanih gradbenih delih smo zaključili strehe, do konca so bila vgrajena vsa alu-lesena okna, v stanovanjih pa so se že postavljale mavčnokartonske stene ter izvajala slikopleskarska in keramičarska dela. V septembru smo začeli tudi izvedbo fasade na bloku E5, nato pa nadaljevali še na ostalih blokih.

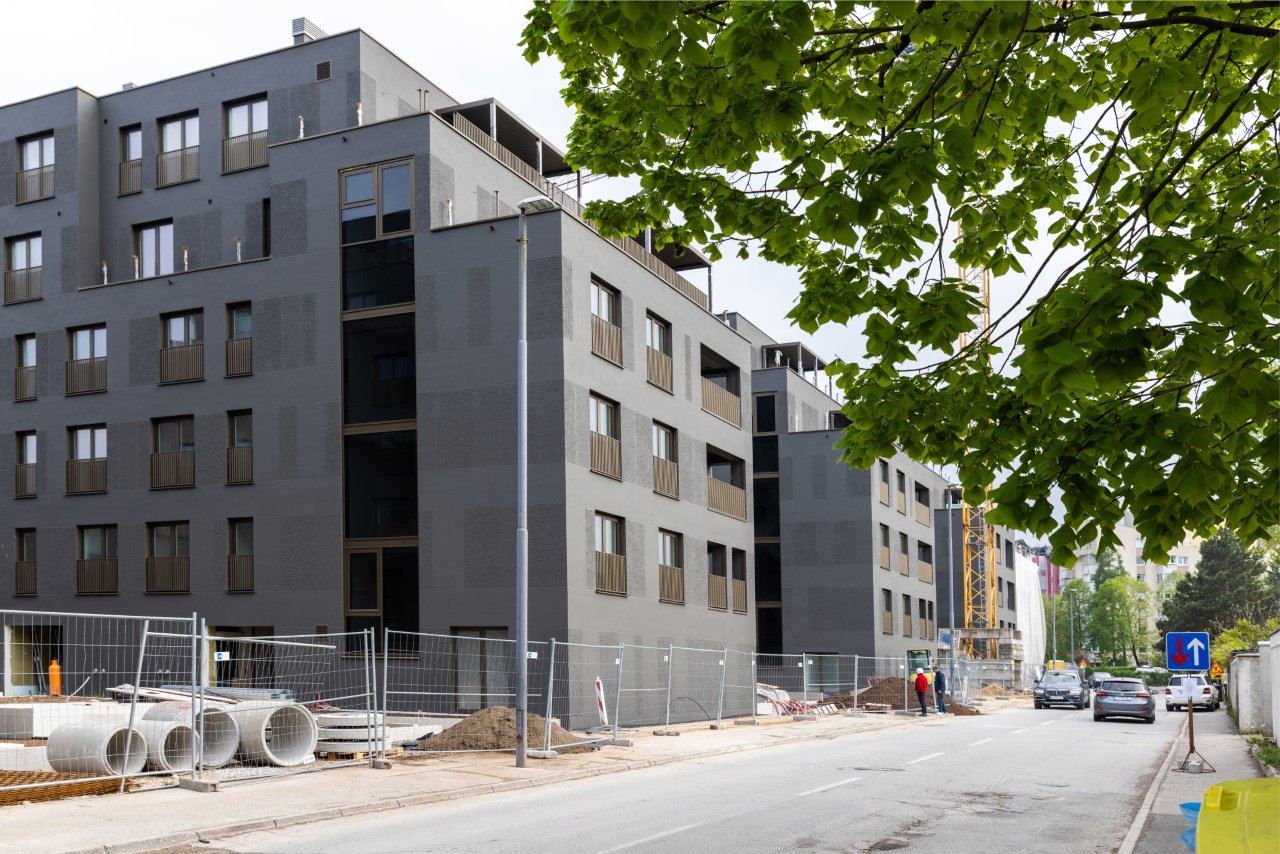

Januar - april 2026

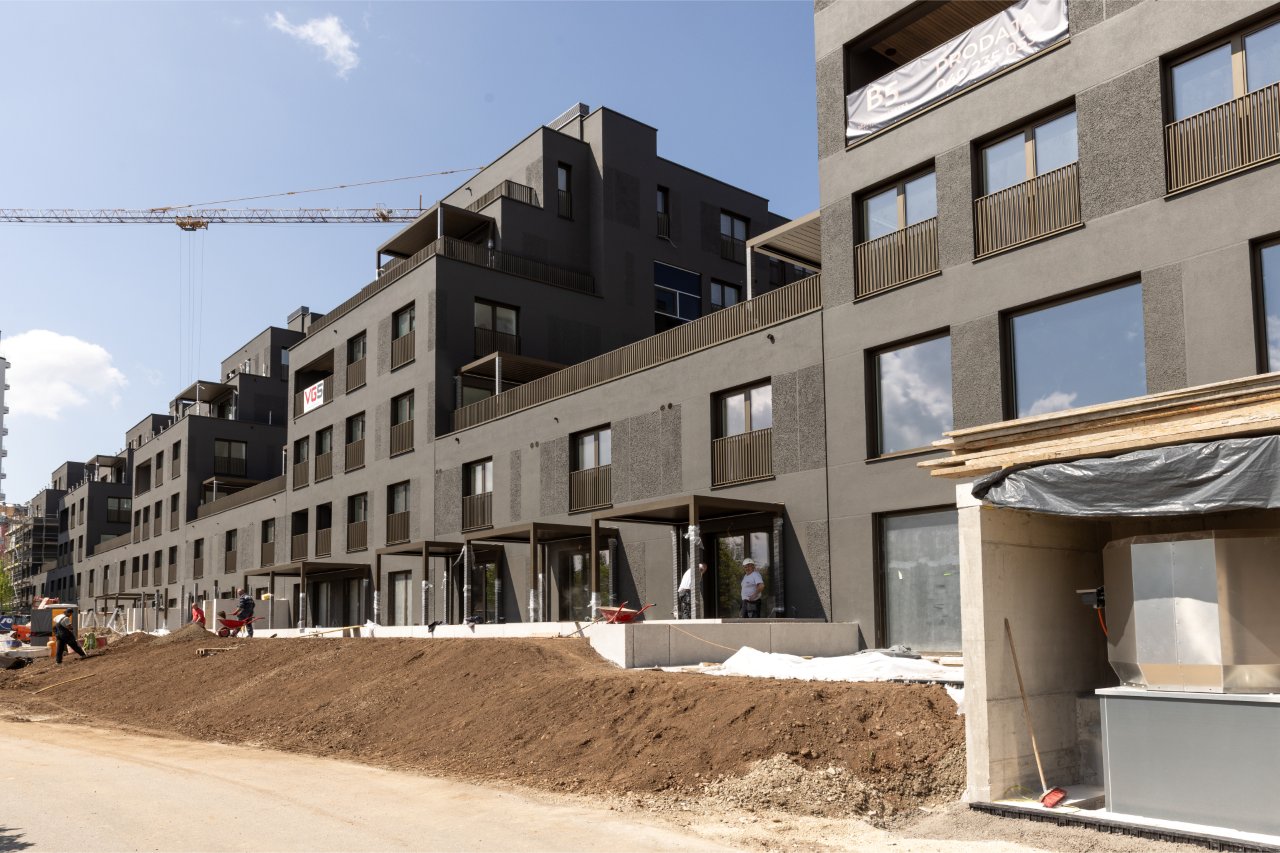

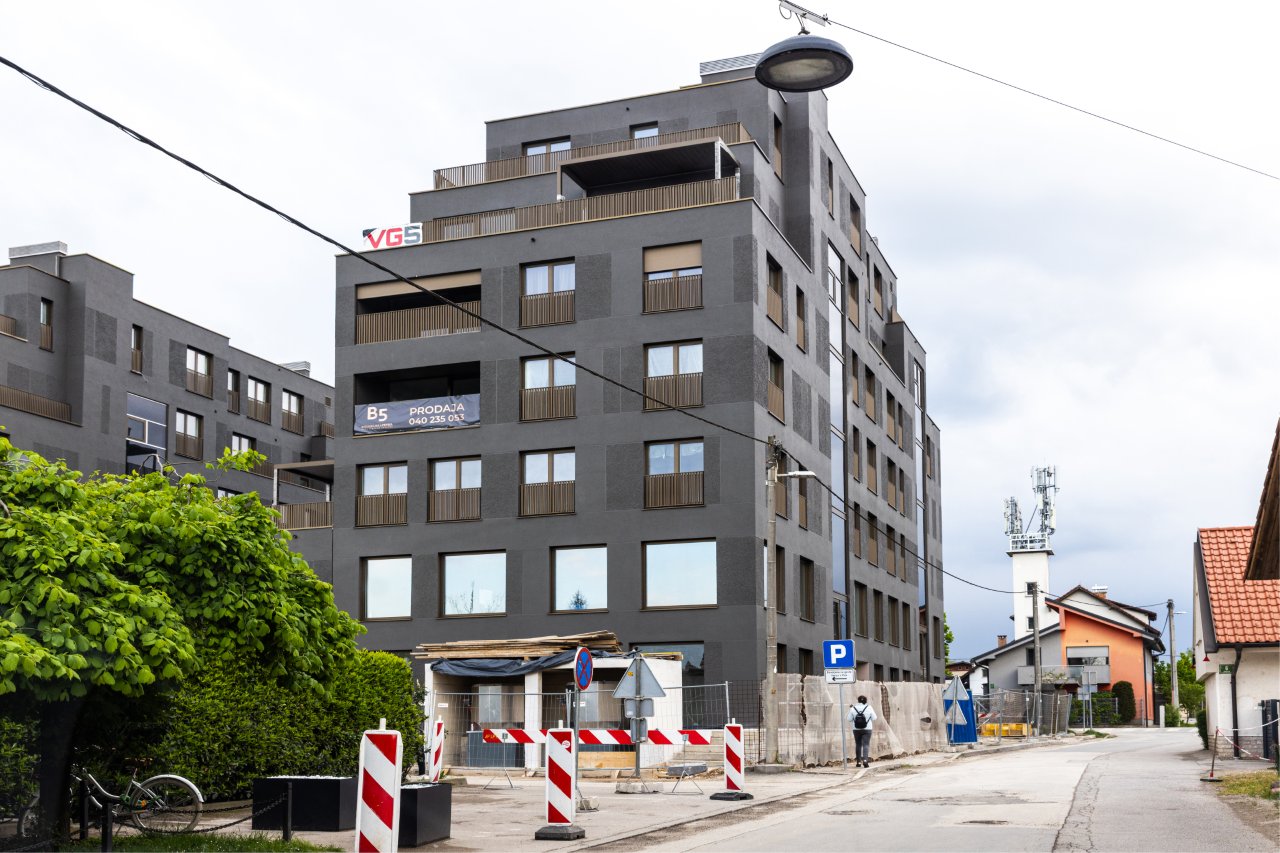

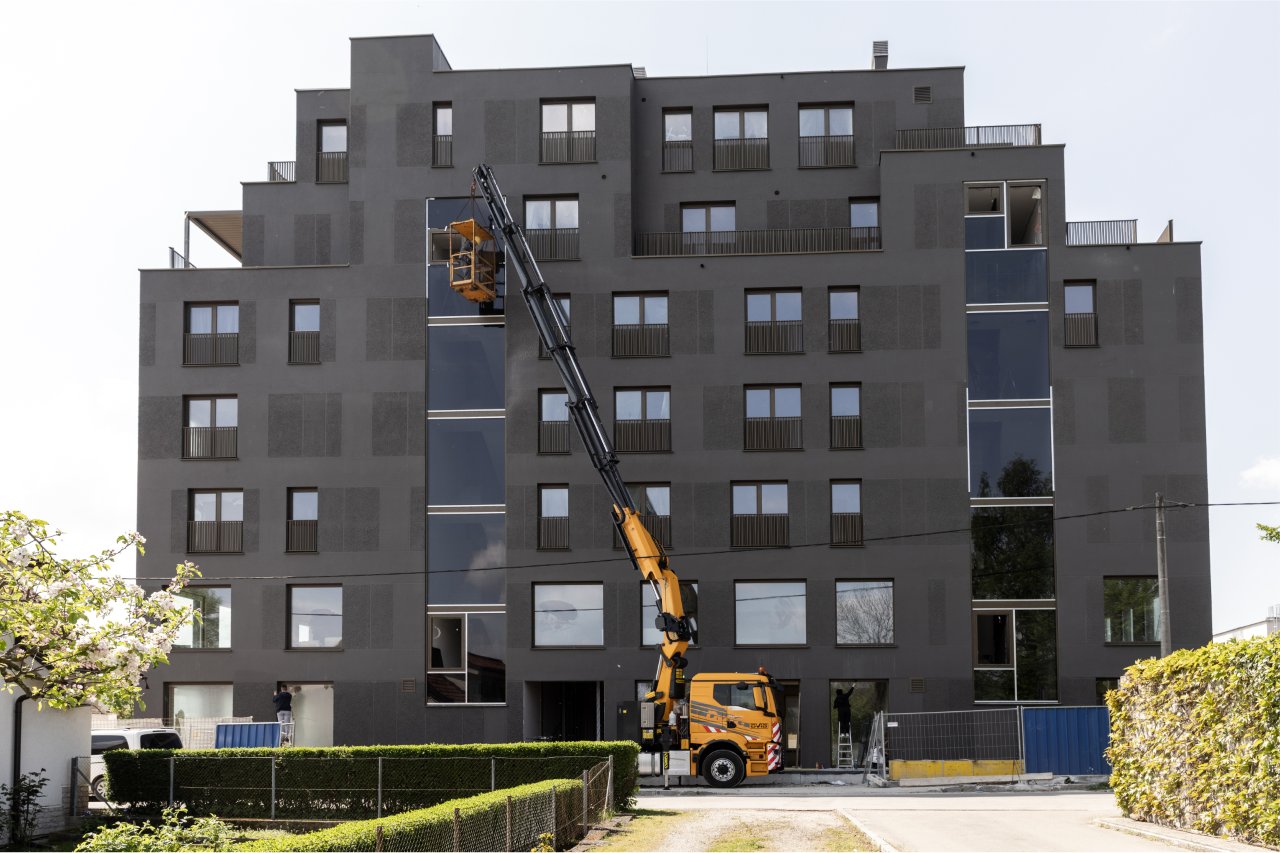

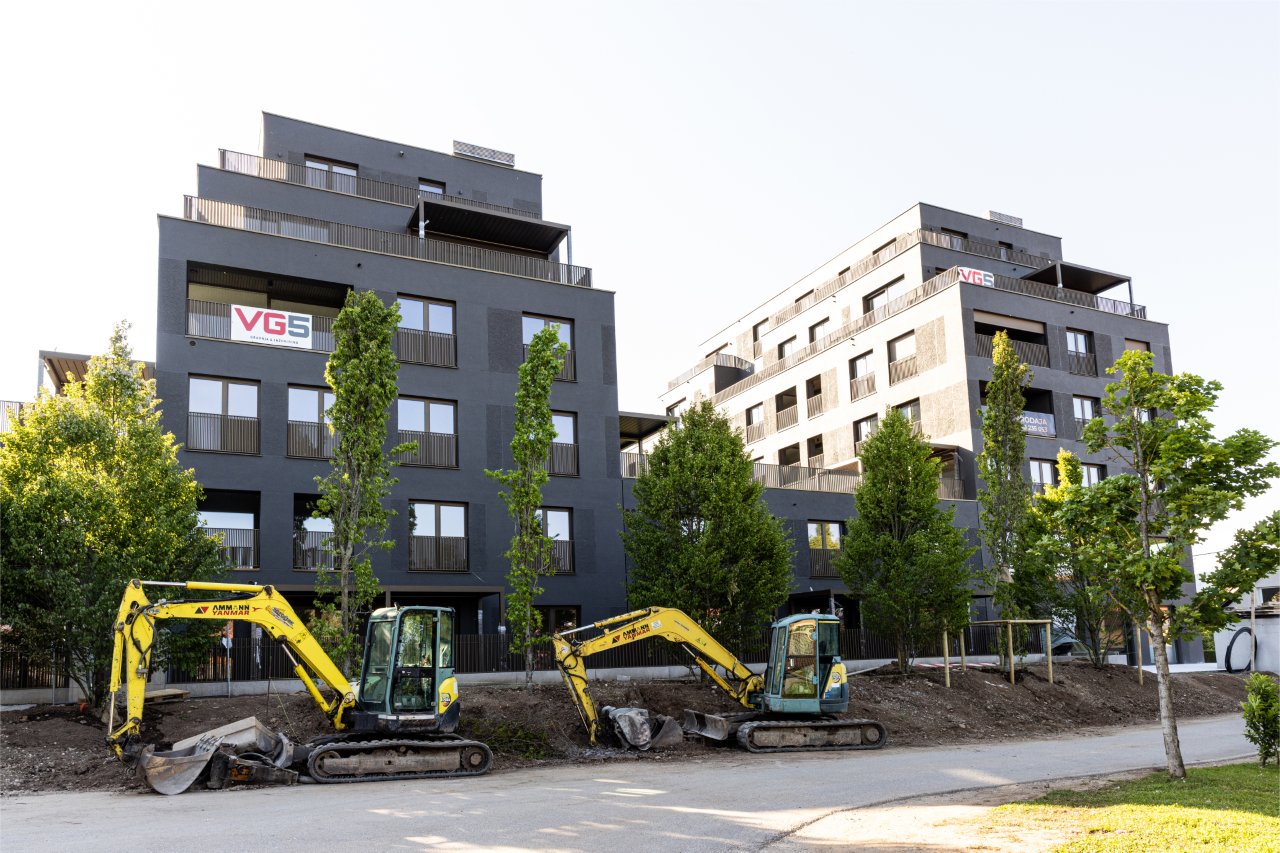

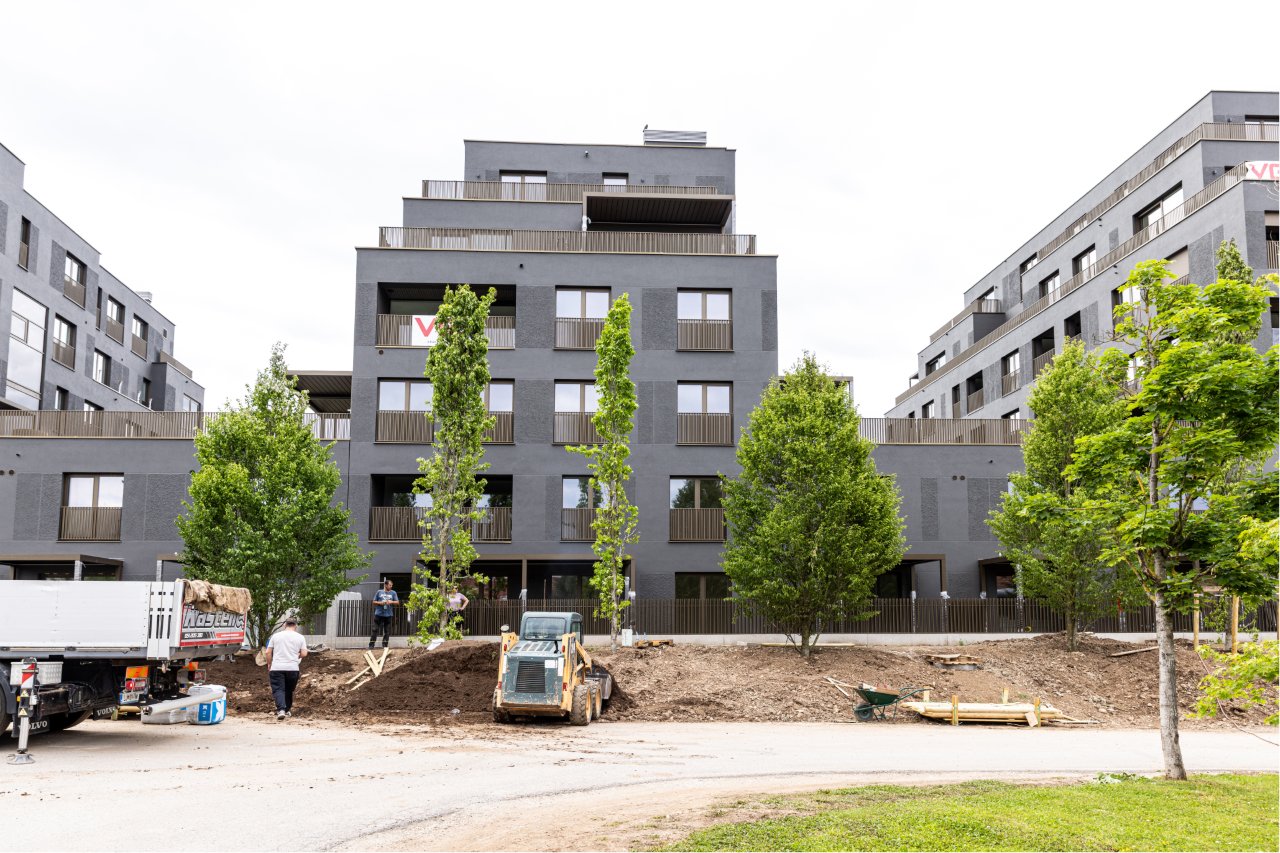

V prvih mesecih leta smo nadaljevali s finalizacijo blokov, fasado pa zaključimo v aprilu. Vzporedno se zastekljujejo stopnišča, v stanovanjih končujemo zadnje faze obrtniških del. Vgrajujejo se vhodna in notranja vrata, strojni inštalaterji montirajo kopalniško opremo. Na terasah se montirajo pergole in polaga keramika. V garaži se zaključujejo inštalacijska dela ter pripravlja podlaga za izvedbo epoksidnega premaza. Zunanja ureditev se izvaja od bloka E5 do bloka E1, kjer se betonirajo poti ter pripravljajo grede za zasaditev dreves in druge zasaditve.
